社会组 项目编号:974 2022-09-05

兰州理工大学大学生活动中心项目

1. 项目概况

兰州理工大学西校区大学生活动中心项目为新建的多层公共建筑,是一个复合功能的学生活动中心,可满足师生活动、师生服务、创新创业等多种活动需求。总建筑面积为30700平方米,建筑层数为地上五层,地下二层。结构类型为框架+约束曲屈支撑(BRB)结构体系,地下为设备用房及汽车库兼人防工程。基础型式为桩基承台基础。绿色建筑等级为一星级。建筑外观设计理念为“天斧沙宫”,内部形成了东西向贯通的“L形”峡谷中庭、内有容纳1200人的剧场和报告厅,剧场内部有28.30m高度的“升降舞台”,首层有纵向室外通廊、地下一层有横向室内通廊,二层存在通廊连桥。项目自2020年10月1日开工,计划于2022年7月31日竣工,目前形象进度为装饰装修施工。模型创建根据国家标准《GB/T51235-2017建筑工程施工信息模型应用标准》及《甘肃六建BIM模型建模规范》,统一样板文件,规范系统命名和系统颜色,快速高效建模。其模型精细度根据模型在现场的主要使用功能进行不同精细度划分,精度达到LOD400.

2. 模型成果展示

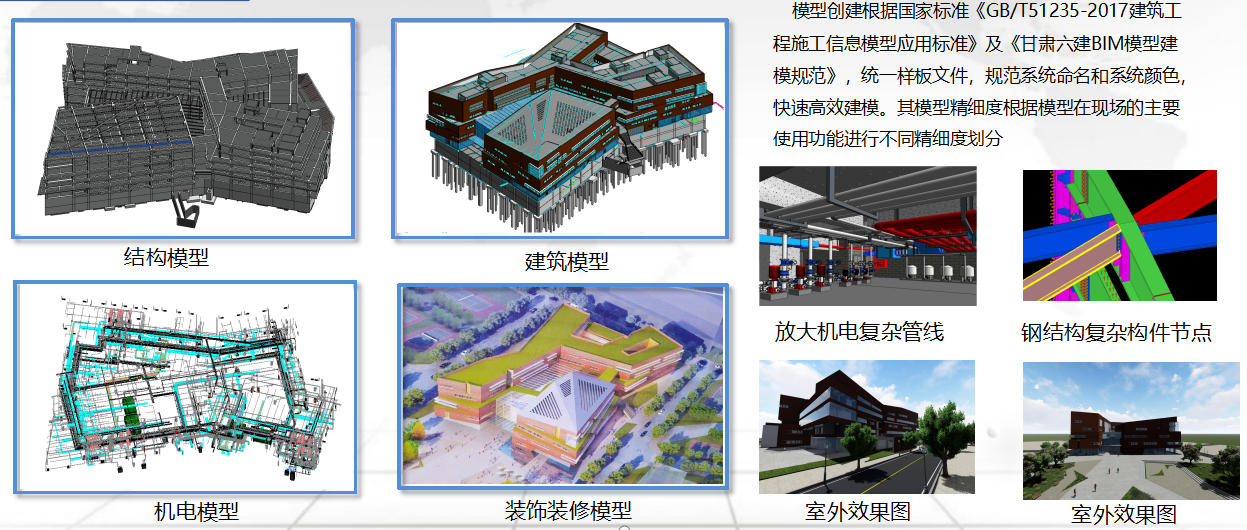

精细化建模

1662346978650.png   1662347171175.png

1662347276155.png   1662347354286.png   1662348682054.png  1662348659397.png  1662348400971.png  1662348219869.png   1662348437038.png   1662347323992.png   1662347245519.png   1662347091740.png

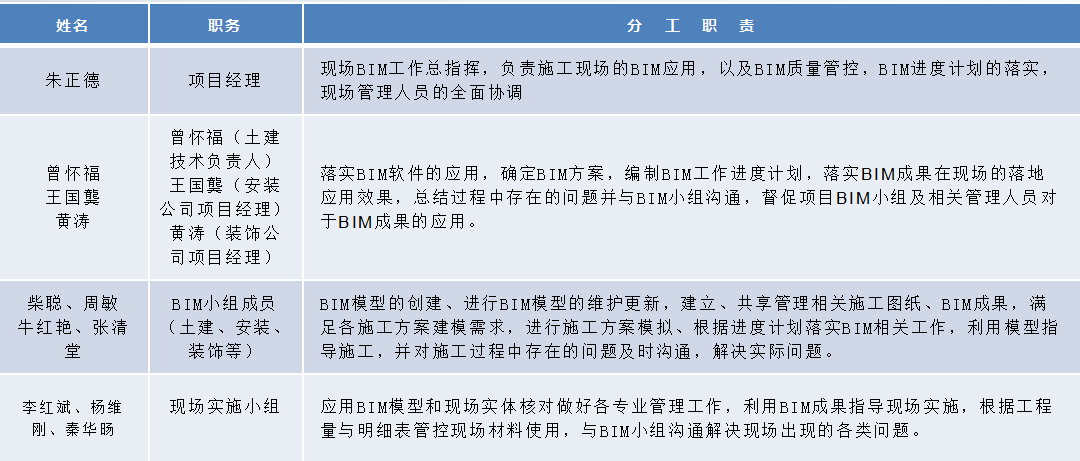

3. 团队组织概况

4. BIM模型应用价值点

序号

应用项

应用效果

应用效果

1

辅助图纸会审

通过建模发现图纸问题31处,在图纸会审中得以解决,避免二次返工,保障施工工期

节约工期7天

2

场地布置

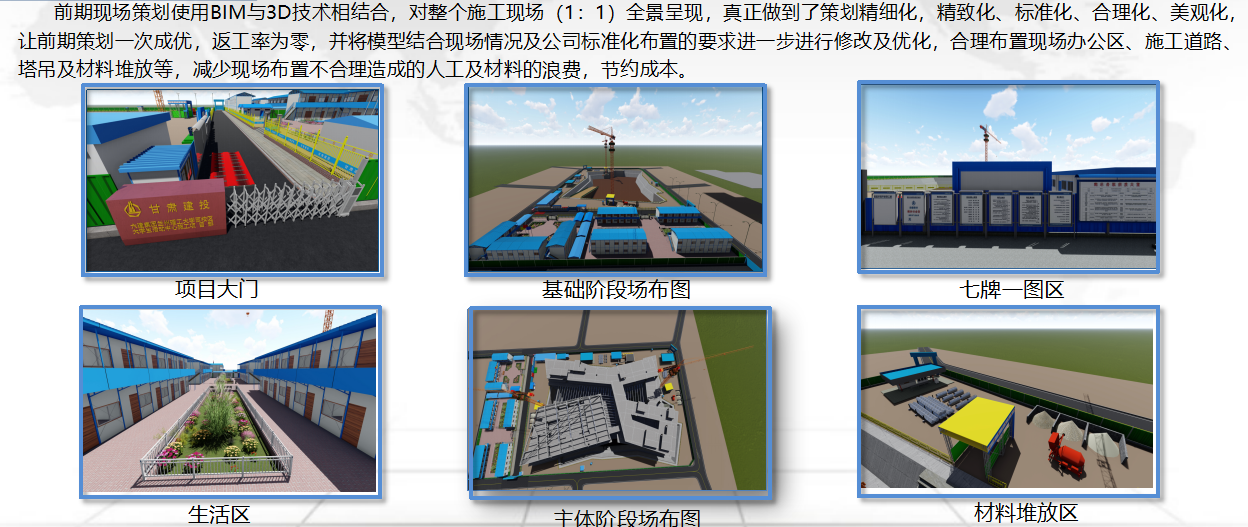

利用BIM技术模拟场地布置,合理利用空间,减少现场布置不合理造成的人工及材料的浪费,模拟场布减少占地面积 408.24㎡

模拟场布减少占地面积 408.24㎡

3

辅助方案编制

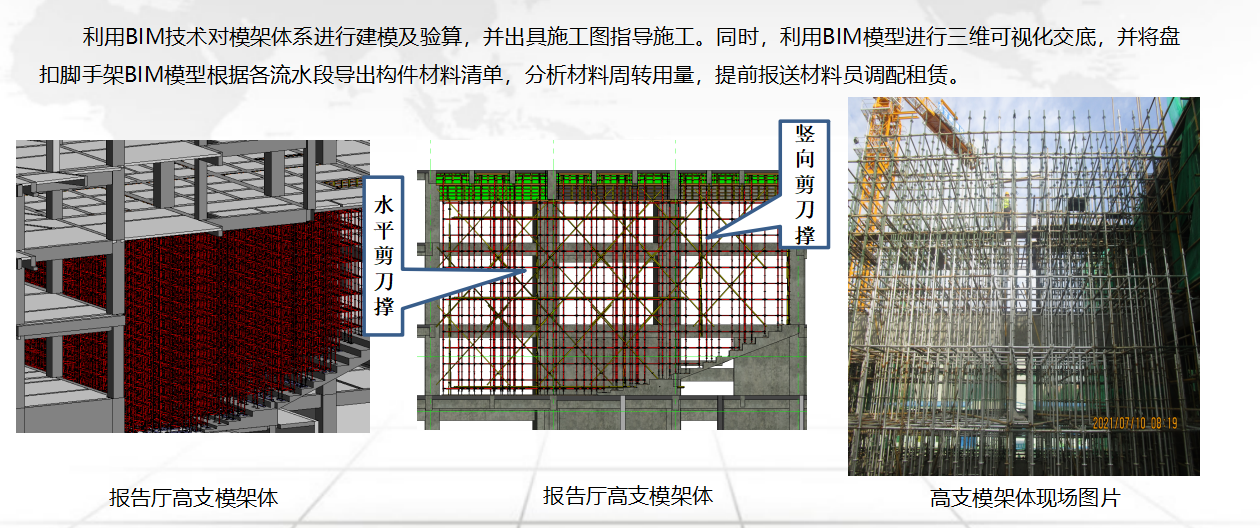

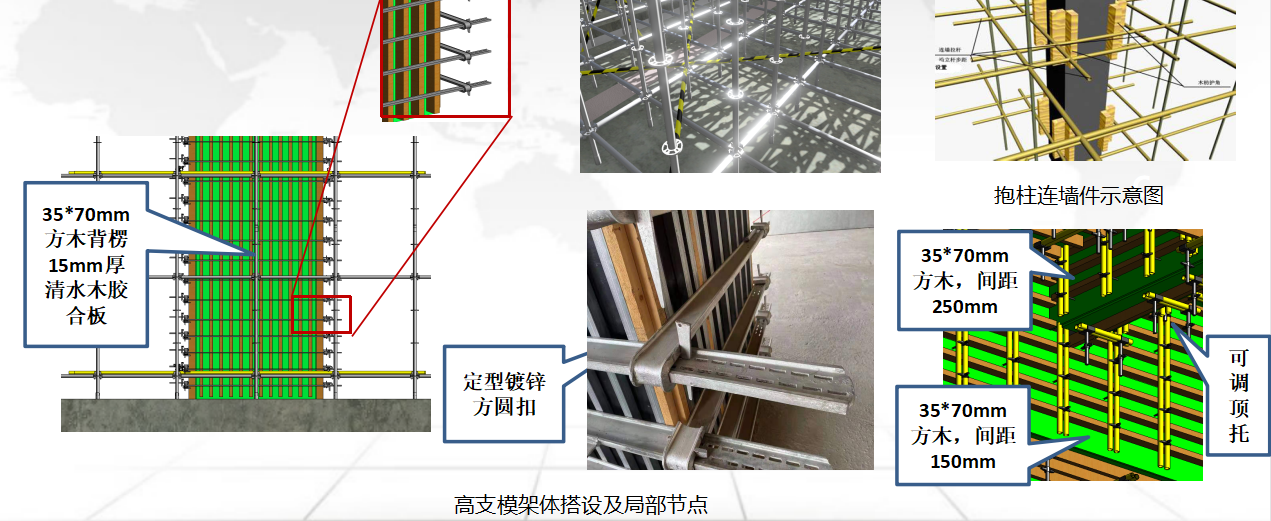

1、模拟塔吊位置,优化塔吊选型。2、模拟基坑开挖施工顺序及基坑支护设计方案进行模拟,论证方案的可行性。3、对高支模架体系进行建模及验算,并出具施工图指导施工4 、优化模板脚手架专项方案、材料用量

工序安排欠妥,不窝工预计节约费用2.7万元,预计节约工期7天。

4

辅助定位

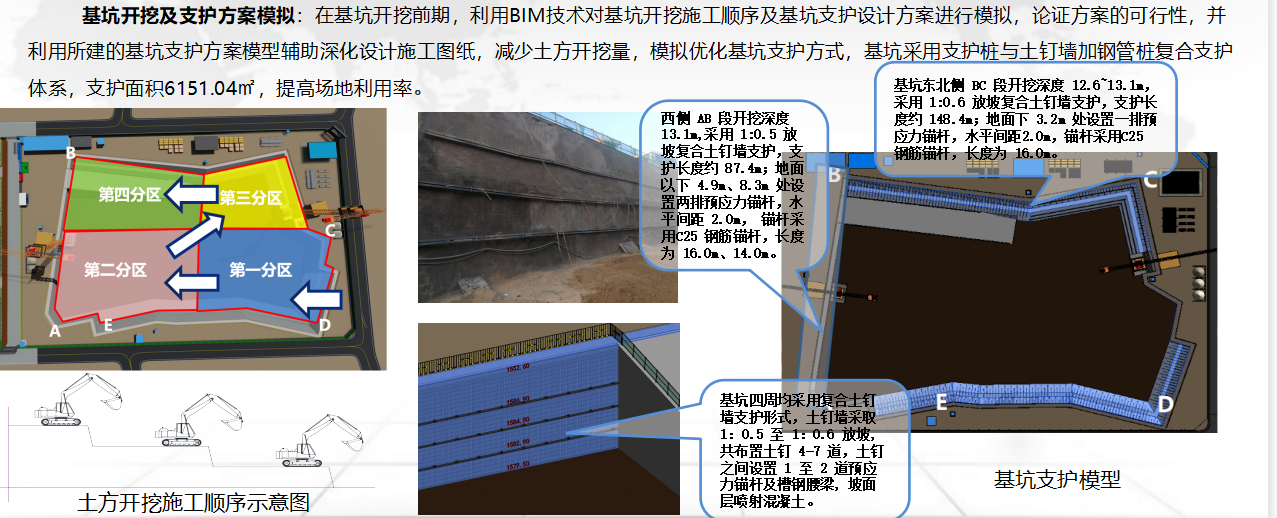

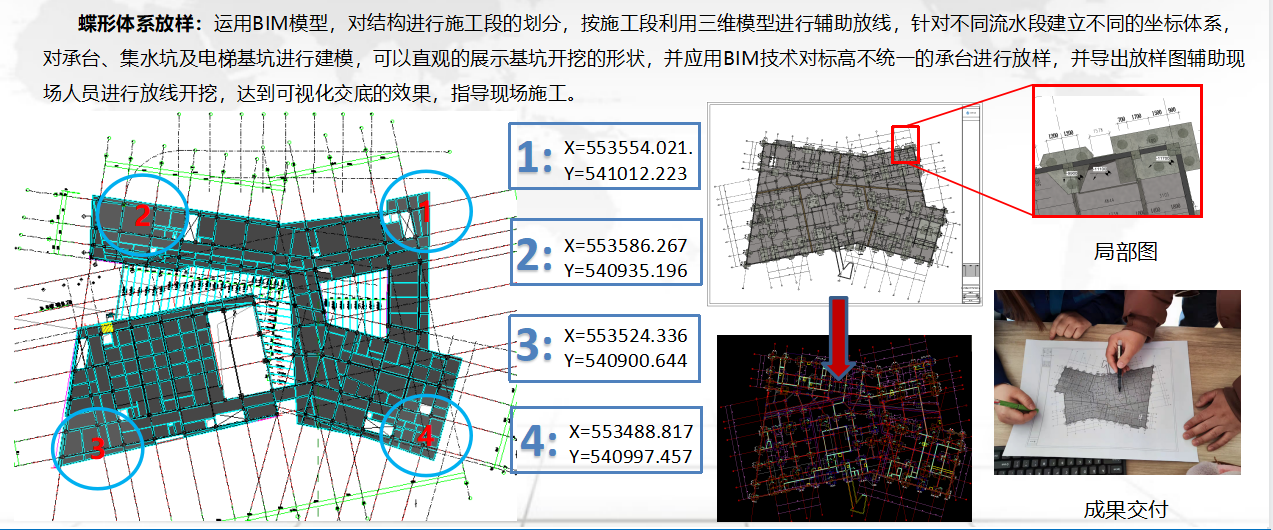

1、蝶形体系放样:对不同施工段建立不同坐标体系,通过精准定位,辅助现场人员放线开挖,指导现场施工

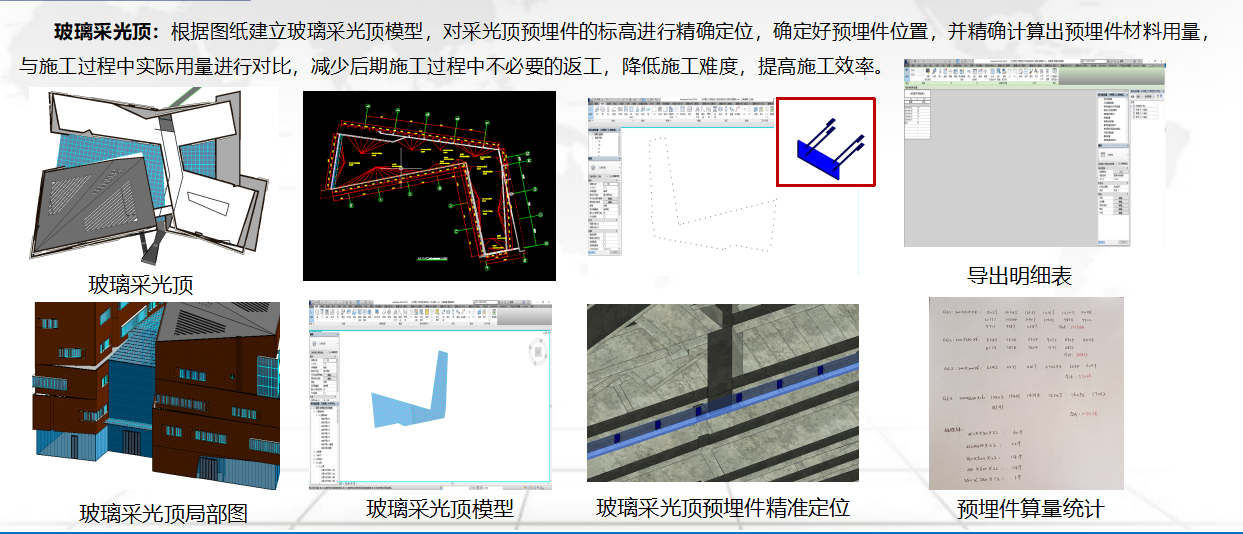

2、对玻璃采光顶建模,并精准定位预埋件的位置,导出材料用量;3、对金属屋面建立三维 模型,核对、检查图纸中的尺寸及标高是否准确,辅助现场人员测量放线

辅助定位,预计节约 工期9天

5

可视化交底

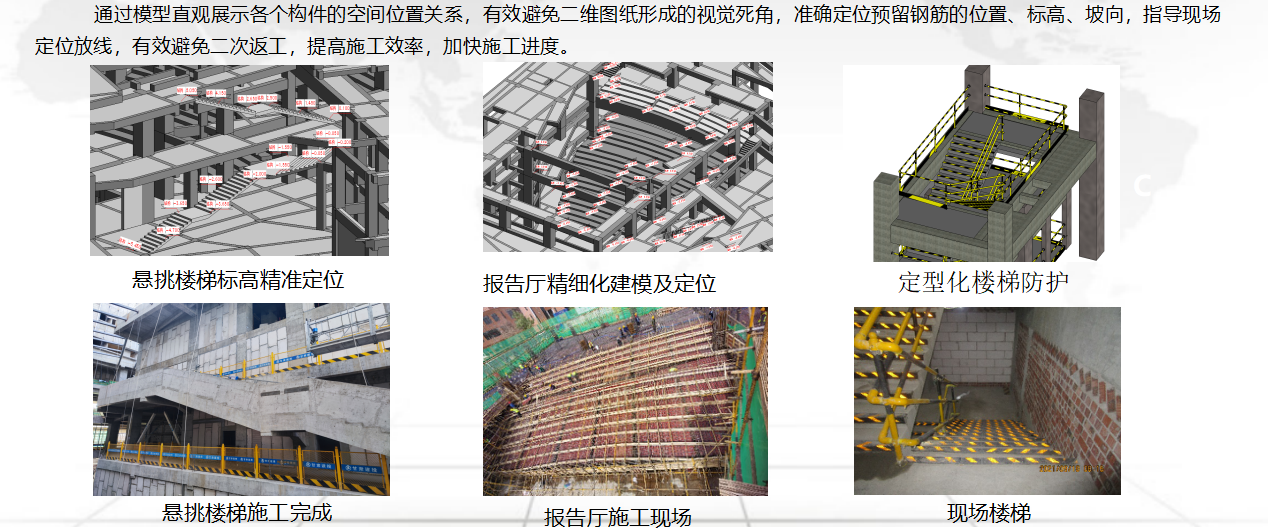

通过模型展示各个构件的空间位置关系,有效避免二维图纸形成的视觉死角,避免二次返工,加快施工进度

预计避免因技术造成的返工费用2.2万元。

6

资源管理

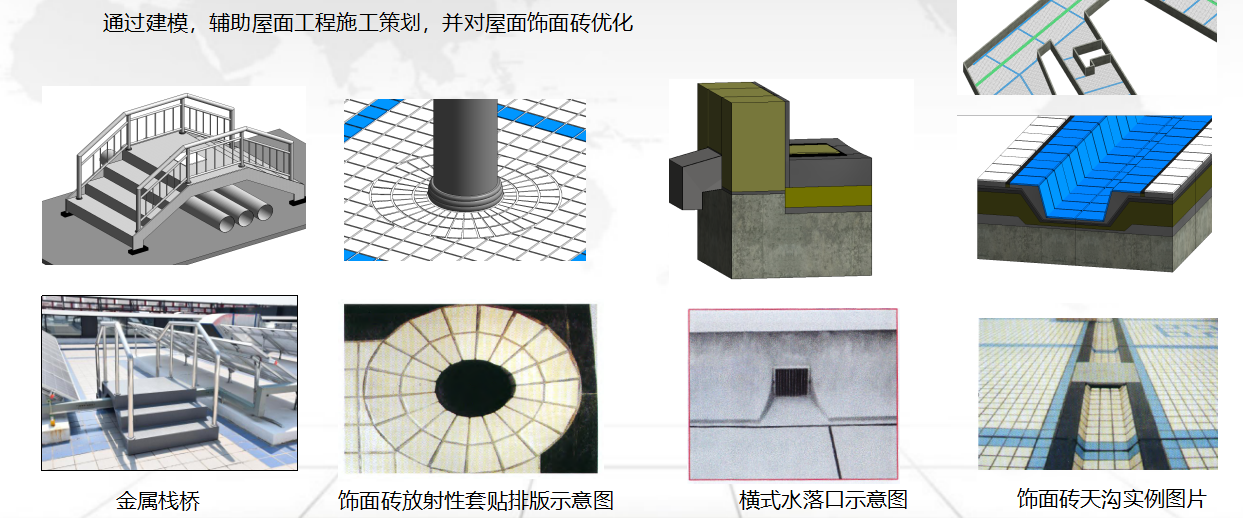

1 、对模板进行优化,统计材料用量,节约材料。2、对二次结构进行深化设计并导出CAD图纸和排砖分布图,指导现场砌筑和材料分布。3、对楼地面进行排砖,统计每间房间所用砖量,并对地砖交汇部位进行尺寸标注,指导现场施工。4、通过建模,辅助屋面工程施工策划,并对屋面饰面砖优化

经过统计各材料工程量,预计 节约材料费用5.2万元。

7

绿色建造施

配合开展项目绿色建造科研科技研发3项,国家级期刑发表论文3篇

产生经济效益6.8万元

合计:预计节约费用 16.9 万元,节约工期 23
