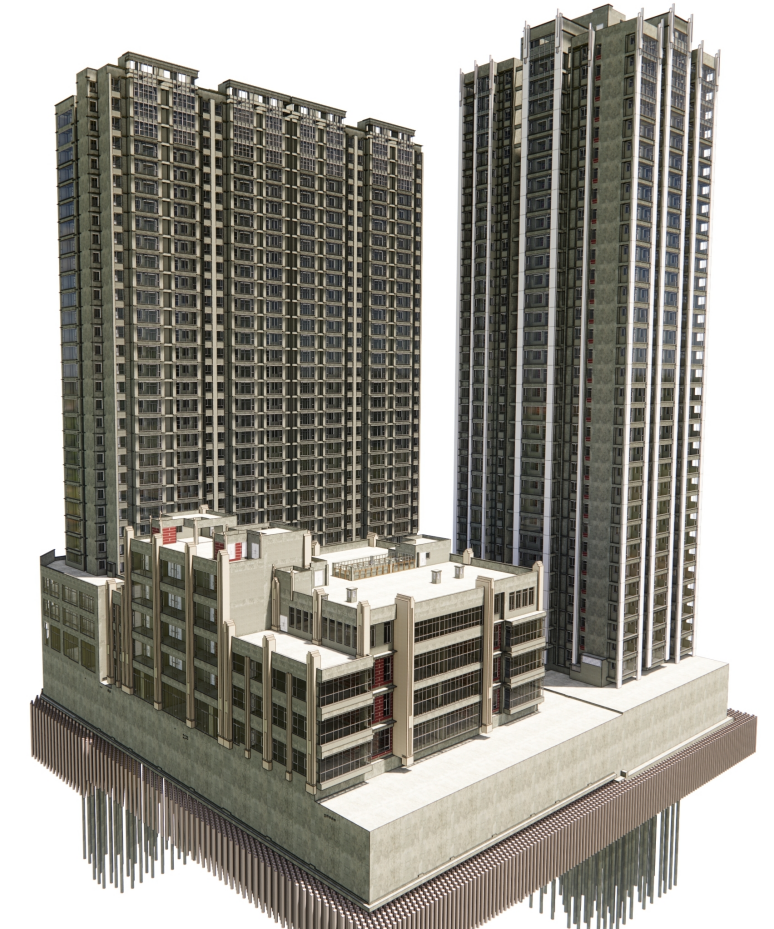

1.项目结构整体模型:

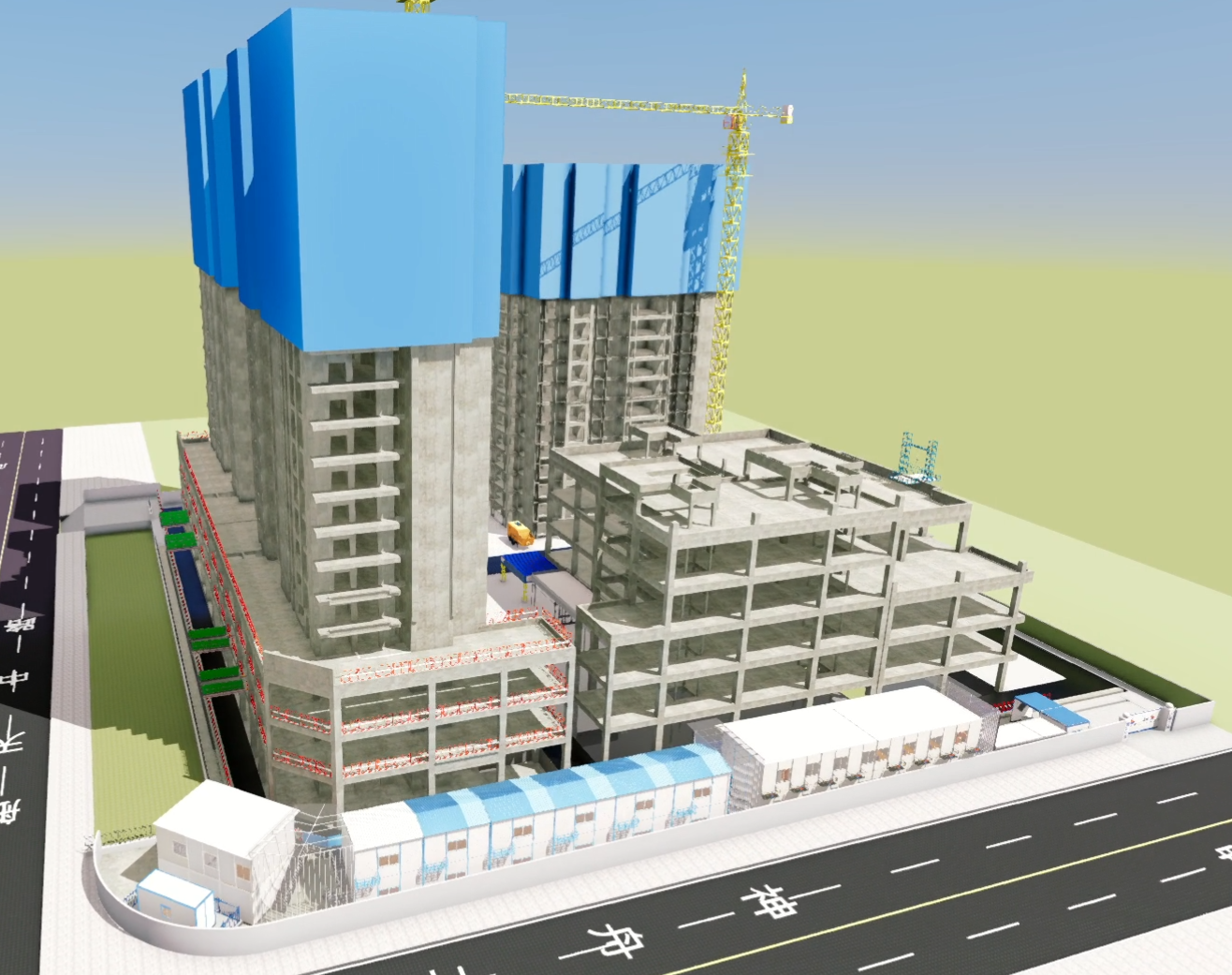

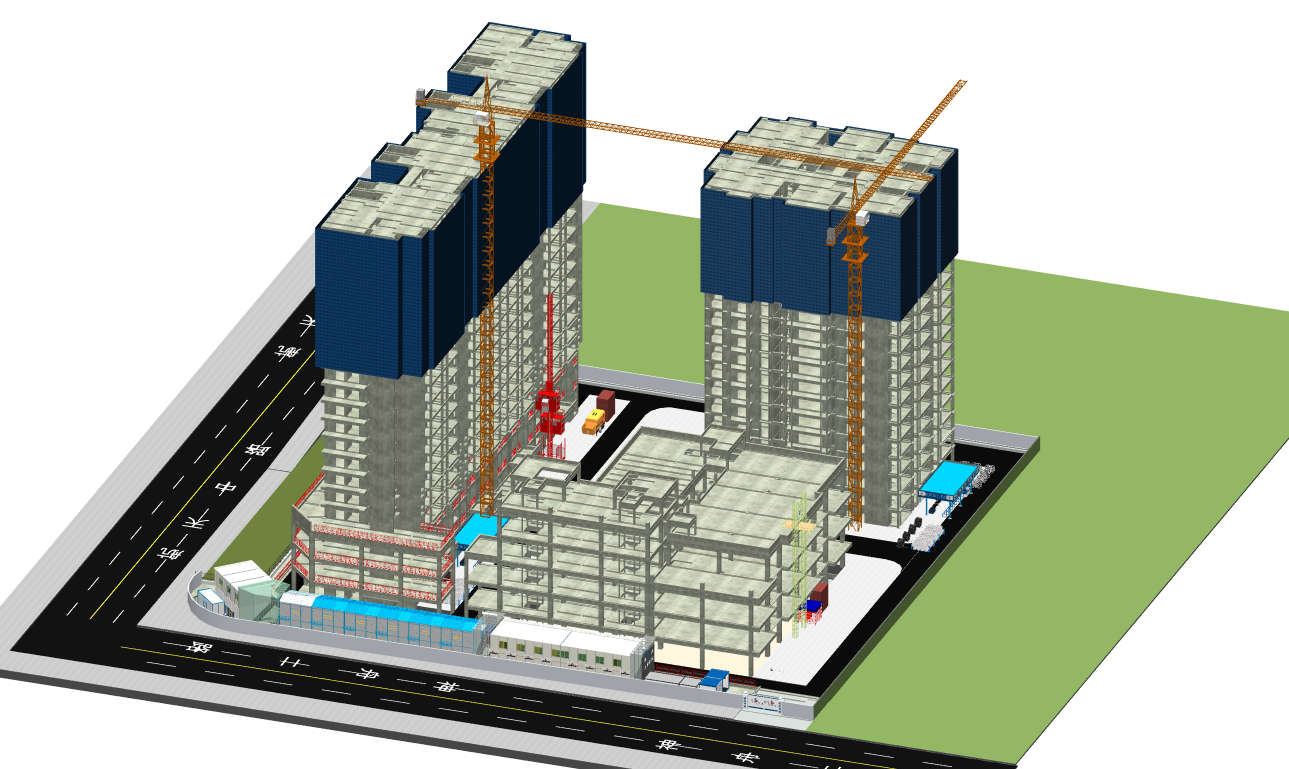

2.现场场布模型:

3.铝模叠合板施工模型:

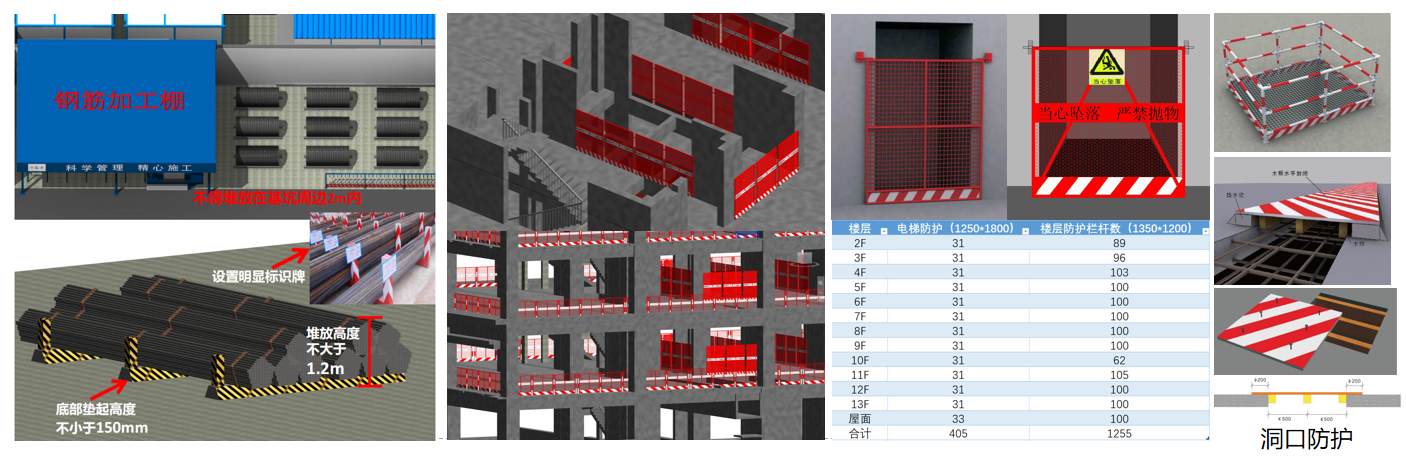

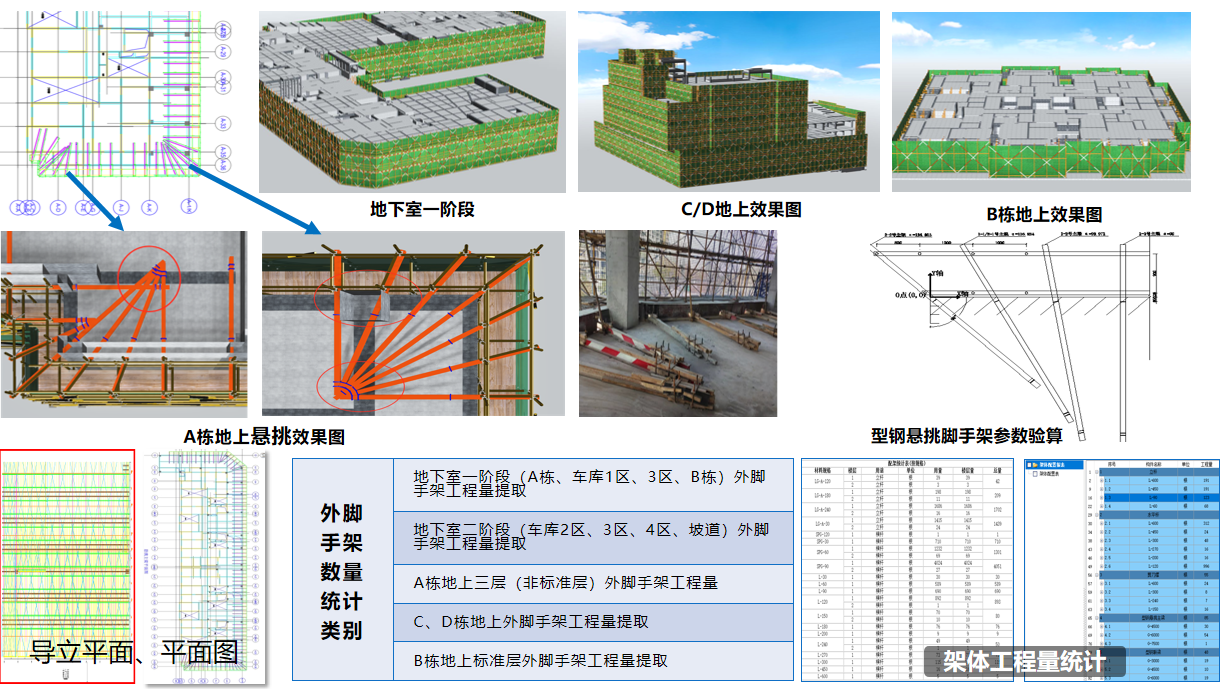

4.模板脚手架模型排版:

本项目BIM管理团队由经验丰富的项目经理与技术总共牵头的BIM工程师共同组建,对施工过程中遇到的问题进行深化优化管理。
1.宋小刚,项目经理,职责:组织BIM团队,与项目组和BIM管理方对接。
2.马瑞鹏,技术负责人,职责:模型质量整体把控,提出解决方案,与设计对接。
3.许正静,项目工程师,职责:土建、机电模型的建立、装修阶段BIM深化,各阶段BIM成果的总结。
4.张瑜飞,BIM工程师,职责:建立土建模型、依据施工方案建立项目结构模型深化模型,视频建立、归档BIM模型及数据等。
5.屈海, BIM工程师,职责:模型更新与审核,信息化综合管理及应用与整理。
一、综合应用点:
1.通过绘制BIM模型将施工平面图、立面图、剖面图、详图进行直观的展示,对平面图无法准确表达的部位进行展示与交底,提高人员理解效率,减少错误率;
2.本项目通过建立每周、每月的BIM进度模型关联现场施工进度实时上传至鲁班BIM管理平台,便于各管理人员实时把控工程实施进度;
3.现场实施协调与管理,模型进行现场交底,使方案信息正确传递,预防缺陷。交底内容包含:三维场地布置、施工组织部署三维模拟、样板间虚拟建造、铝模叠合板深化设计、BIM模型算量/预算量、各个阶段和方案的BIM论证。
二、综合效益分析:
1.土方平衡,挖土阶段通过工况模拟合理安排土方场内留置,充分利用基坑内土方,目的为节约土方费用,减少外购便于后期回填,为甲方节约土方阶段支出。

2.非标层模板排布对比分析,通过横竖向排布对比后,选择更为合理经济的施工方案。
3.铝模优化,通过优化砌体构造柱、窗下填充墙、压槽等部位改现浇节约成本约28万,节约工期一个月有余。
三、主要的经验教训:
1.三维模型只要提早建立,可直接输出相关数据,统计材料所需要的数量;
2.机电部份多为外包,可能导致图说及相关信息出现争议,需要土建模型与机电模型密切关联,使用三维的方式,在机水电工程部分,可有效降低冲突;
3.策划先行,将各个分部分项的施工工序预先进行模拟,将有优化空间的部位进行合理优化。
陕西建工第五建设集团有限公司
屈海、宋小钢、许正静、张瑜飞、马瑞鹏
