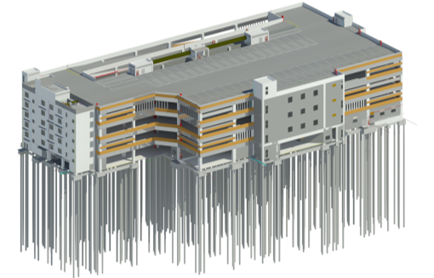

项目BIM模型:

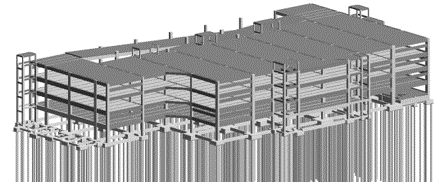

BIM结构模型

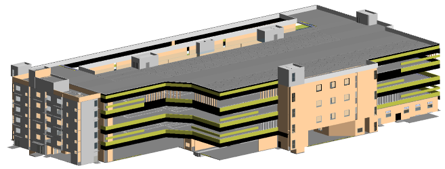

BIM建筑模型:

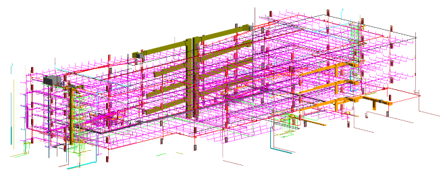

BIM机电模型:
BIM施工场地布置模型:
BIM渲染漫游:
PC吊装模型:
建设单位:上海市浦东新区交通投资发展有限公司
上海市浦东新区公共交通投资发展有限公司,是1995年经浦东新区政府批准建立的一家国有独资企业。公司注册资本为3000万,总资产为2.55亿,公司注册地为上海浦东新区杨高南路378号。公司为政府管理浦东公交的运作平台,负责对浦东新区公共交通设施的投资、建设、经营与管理,对浦东公共交通企业实施部分行业管理。
施工单位:上海市建筑装饰工程集团有限公司
BIM实施单位:上海禹创工程顾问有限公司
参与人员:
上海市浦东新区交通投资发展有限公司 | 黄臻清 | 市政工程部经理 | 18930402198 |
上海市浦东新区交通投资发展有限公司 | 齐珈誉 | 项目经理助理 | 13167210420 |
上海市建筑装饰工程集团有限公司 | 都庆彪 | 项目经理 | 15201928981 |
上海市建筑装饰工程集团有限公司 | 宋凯雯 | 项目工程师:效果制作 | 13701680254 |
上海禹创工程顾问有限公司 | 郭浩霆 | BIM 工程师:模型实施 | 18852703491 |

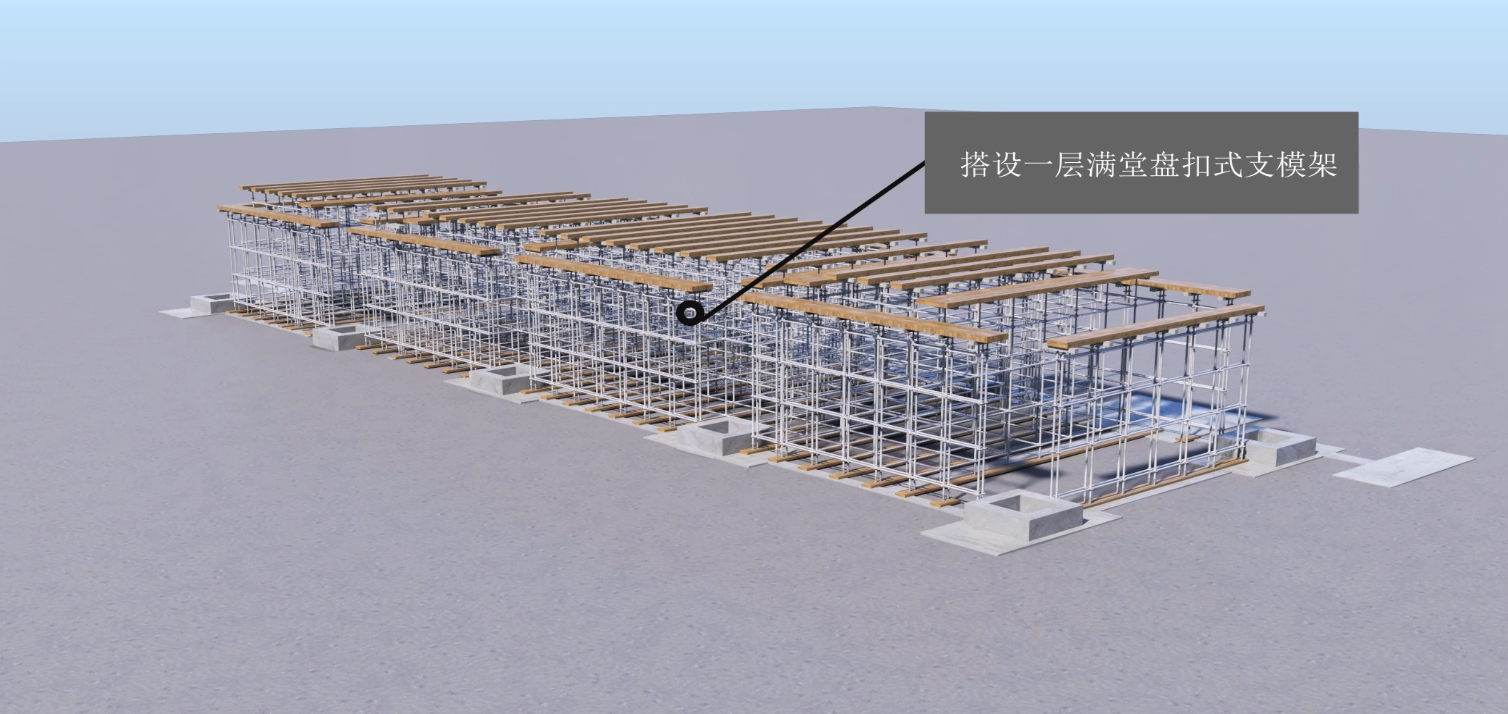

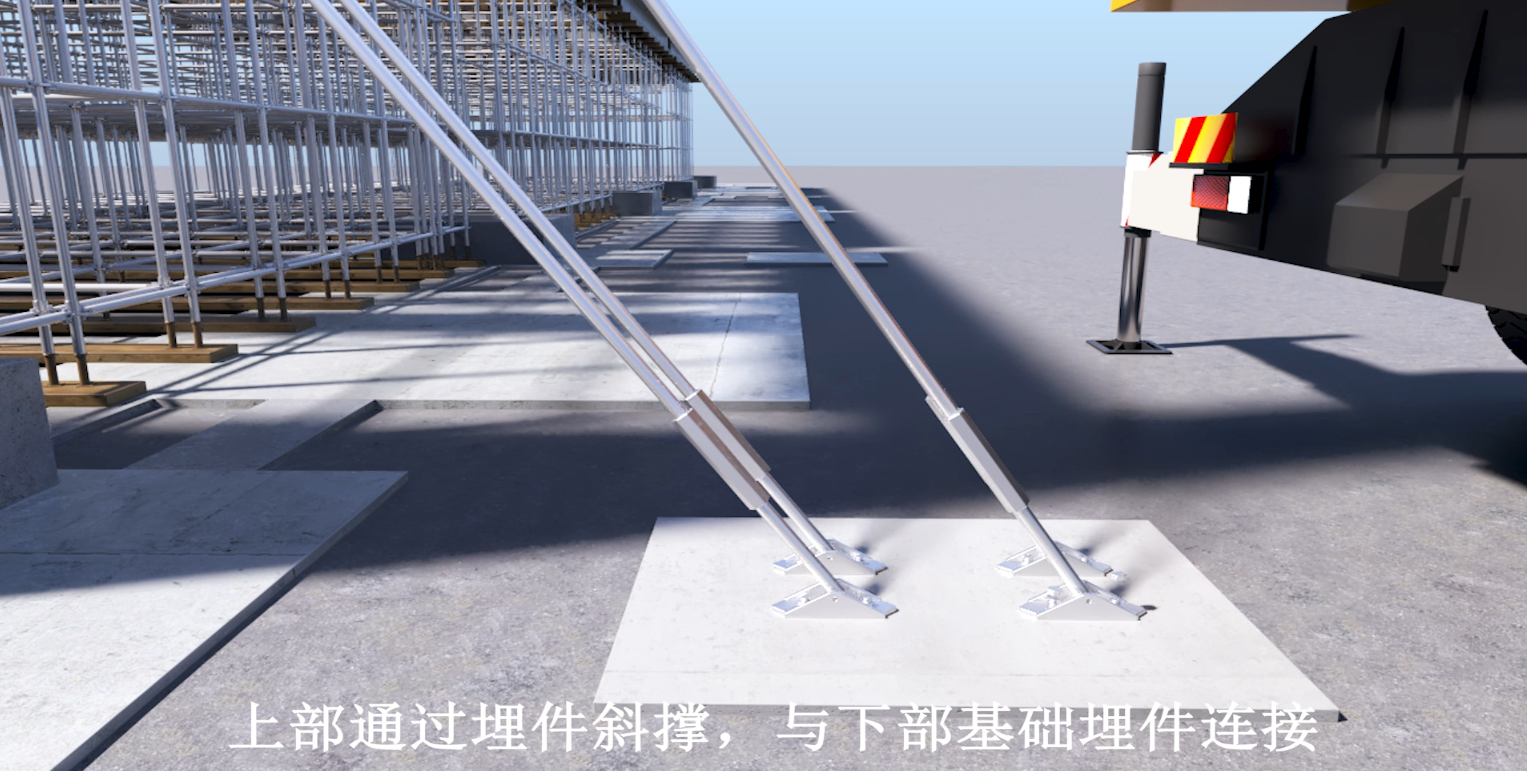

预应力施工工艺
问题描述:

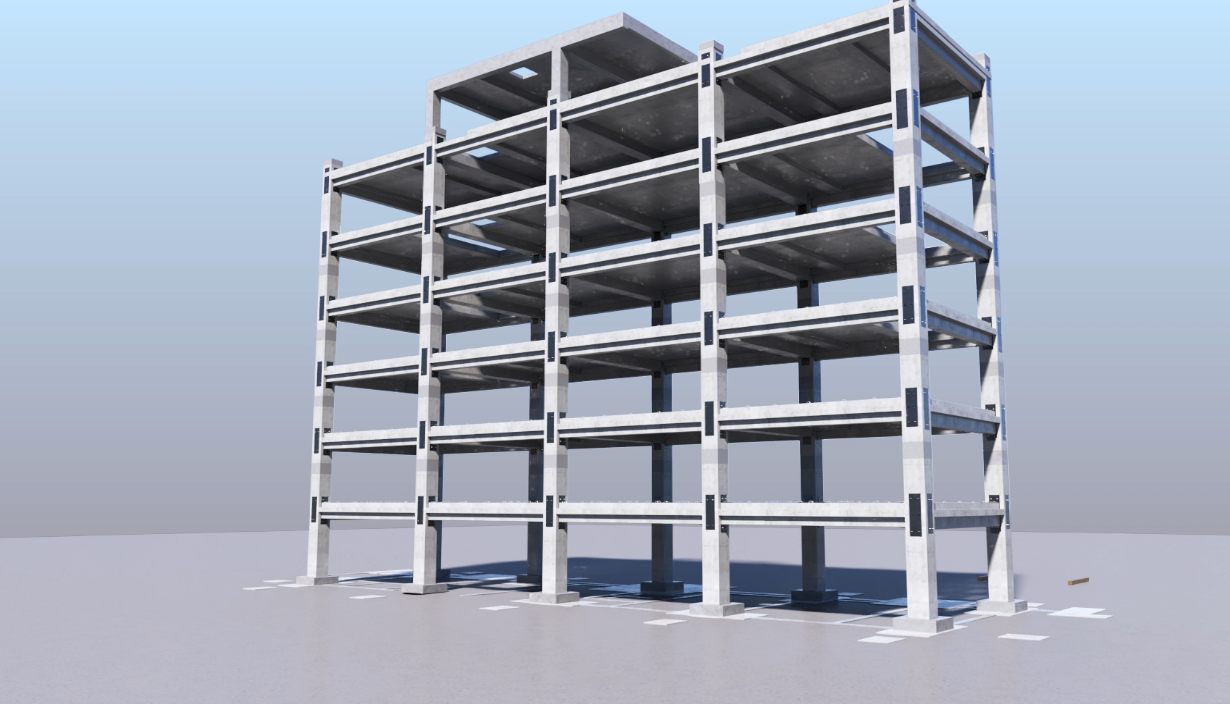

本项目维修停车库为“
装配整体式预应力混凝土框架结构”
,办公用房为“ 全装配预应力混凝土自恢复框架结构 ”,在施工工艺上与普通装配式建筑有许多差异。

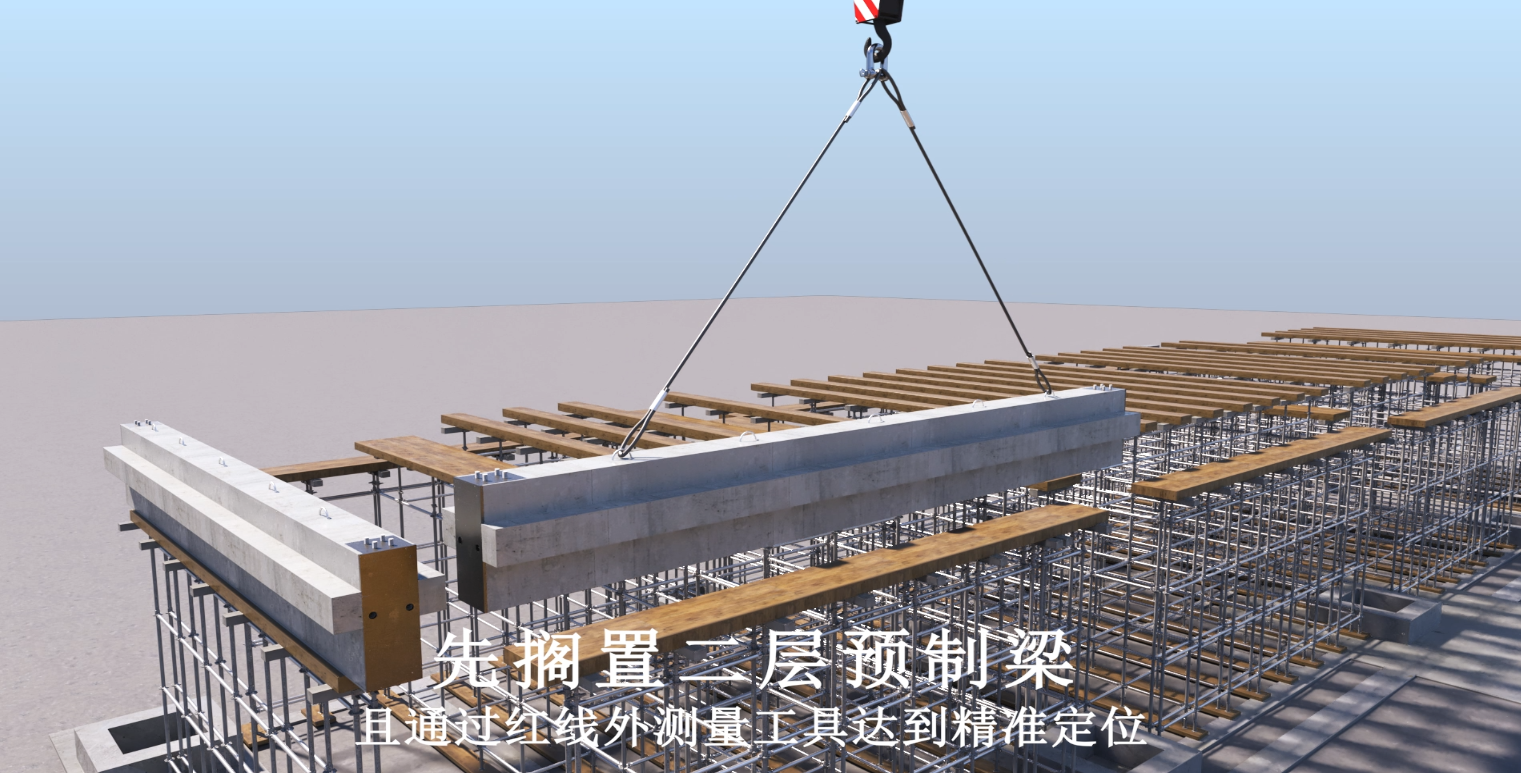

解决方案: 利用 BIM 技术对本项目施工工艺进行模拟,通过 三维动画辅助施工技术交底 ,让一线施工班组更清晰直观的了解施工流程、方法。
施工场地问题
问题描述:
本工程上部结构为装配整体式(
PC ),需大量的预制构件堆场、构件展示区等,
施工场地难以调配
。

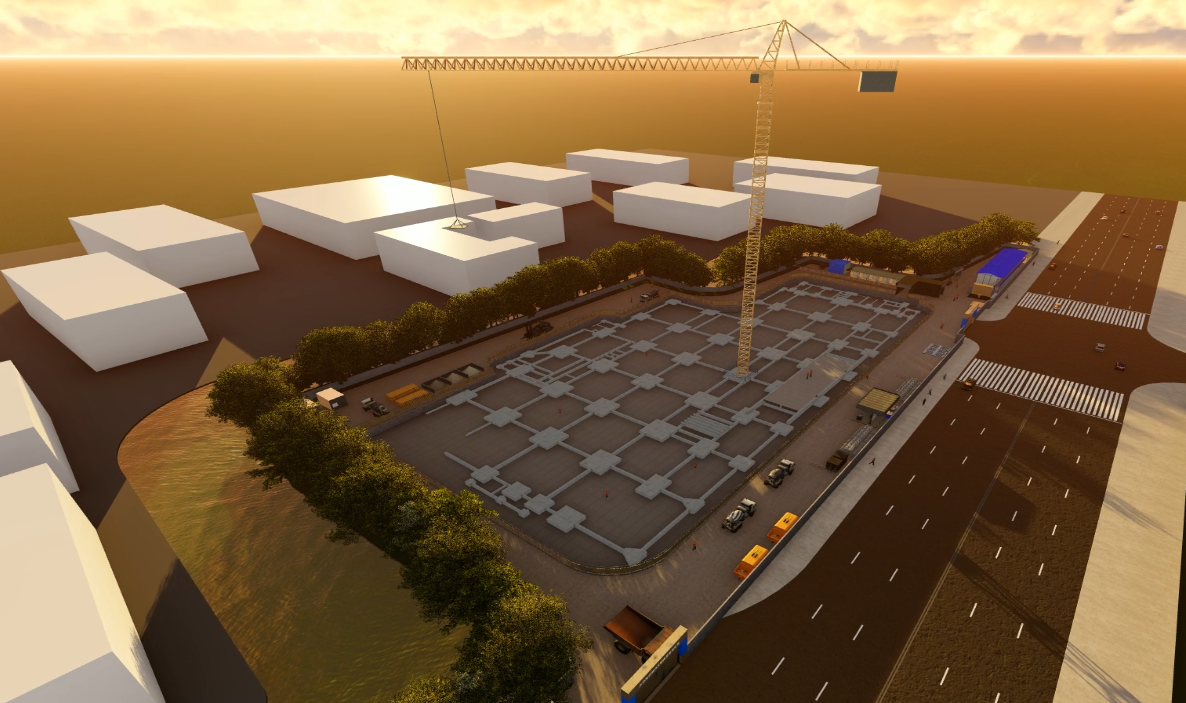

解决方案: 利用 BIM 技术进行场地策划,通过建立场布建模, 最大限度利用 有限的施工场地空间布置功能区域,保证施工 顺利进行 。
疫情影响施工进度
问题描述:
由于
2022
年上海市内
新冠疫情
日益严峻,集团公司积极配合政府防疫政策停工减产的同时,项目的
施工进度
也会受到一定的影响。
解决方案: 利用 BIM 技术,及时项目在全面停工的情况下,通过 BIM 技术的三维 深化、检查、模拟 等操作,使项目在疫情防控期间也能“ 先行一步 ”。
吊装方案模拟
问题描述:
由于本项公用房部分结构类型属于“
全装配预应力自恢复框架
”结构,
PC
吊装顺序
会与普通装配式项目有所差异,吊装过程中容易出现问题。
解决方案: 利用 BIM 技术建立吊装模型后,通过 模拟软件 制作本项目 吊装方案动画 ,由此指导施工,便于项目吊装工作进行。
解决问题
碰撞+管线综合问题一共检查并解决71个设计潜在问题。
上海市浦东新区交通投资发展有限公司
郭浩霆、齐珈誉、宋凯雯、黄臻清、都庆彪
