社会组 项目编号:122 2022-09-06

水库新村征返地项目罗沙南地块施工总承包BIM技术应用

1. 项目概况

水库新村征返地项目罗沙南地块位于深圳市罗湖区莲塘街道长岭中心路与罗沙公路交汇处南侧。建设用地面积1万4㎡,总建筑面积为 14万㎡,最大层数(地上/下)46/4 层,由2栋超高层住宅楼+1栋高层商业写字楼+1栋幼儿园组成。其中1栋A座、B座均实施装配式,本工程高层部分1栋A座、1栋B座采用框支剪力墙结构(局部转换),剪力墙和框架柱抗震等级为一级;1栋A座结构主屋面高度146米,B座148米,属于超B级高度的超限高层建筑,并已通过超限高层建筑工程抗震设防专项审查。

2. 模型成果展示

基坑支护模型

地下室结构模型

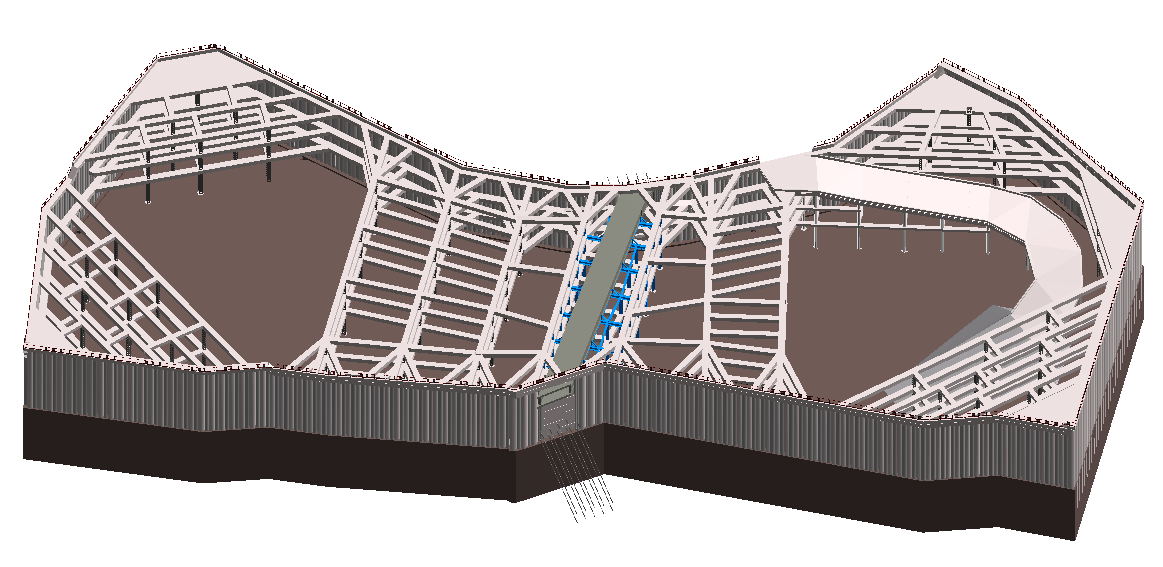

塔楼结构整体模型

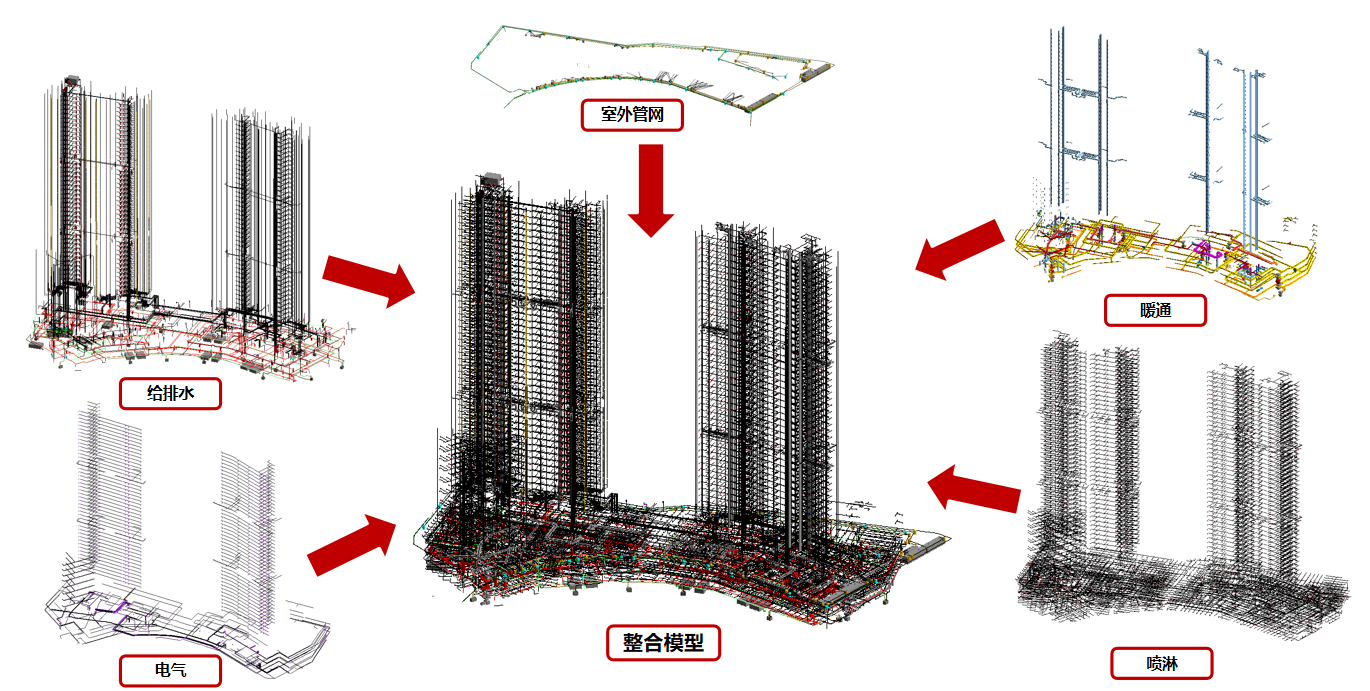

机电全专业模型

3. 团队组织概况

BIM组织架构及工作流程:由陆陆建筑成立罗沙南BIM团队,由项目BIM技术总工负责牵头,统筹各家BIM工作以及协调业主方、监理方、设计方日常BIM工作安排。钢结构、幕墙、园林、铝模等专业分包各家内部设置BIM负责人构成BIM组织架构。

4. BIM模型应用价值点

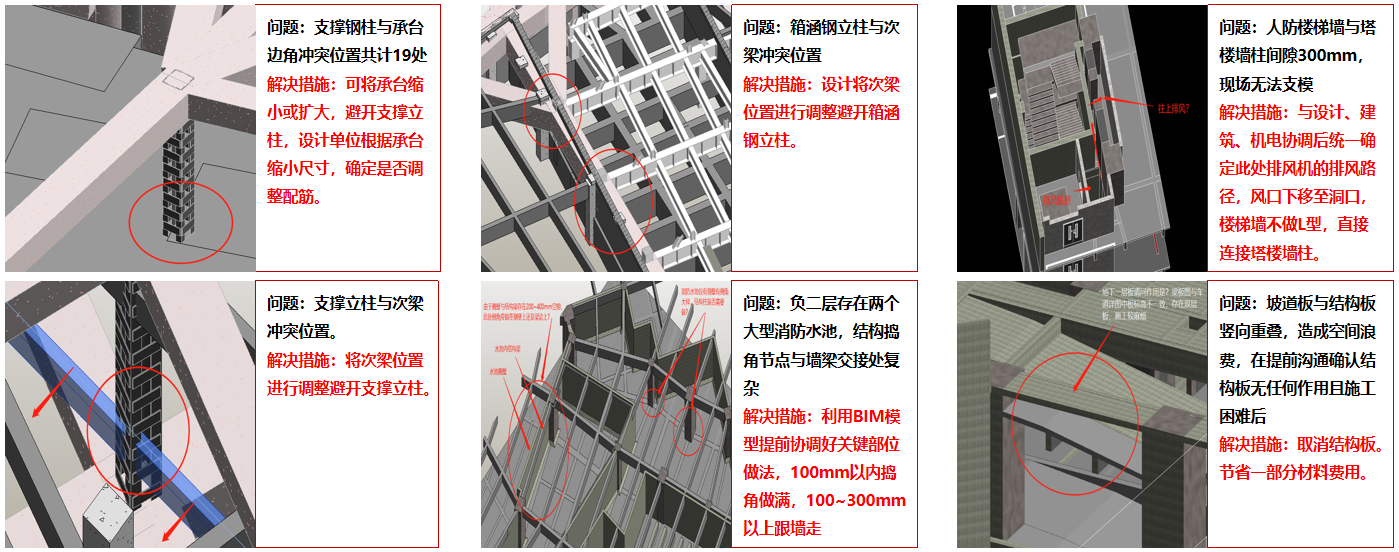

1、图纸问题复核:根据图纸建立模型并整合,自查图纸问题共计150余项,提前解决基坑与主体冲突177处。对复核的问题进行汇总,留底,建立BIM协调群,过程沟通及时,问题快速闭合,再形成更改报告提前对劳务分包交底  微信截图_20220906114306.png

2、总平面布置:总平面布置是本项目的第一个重难点,场地四周仅为北边可施工,可堆放材料及运输,西边为武警部队边防道路,南边为深圳与香港交界线,东边为莲塘东变电站,都不能随意布置任何东西,整体平面布置非常被动。我们在模型里创建各阶段可视化施工平面模型,再用Fuzor漫游整体观看,帮助项目进行了前期各阶段场地合理规划,提前考虑了各种不利工况现场的布置情况,避免因施工场地内布置不当而影响整个施工环境、进度。  图片5.png

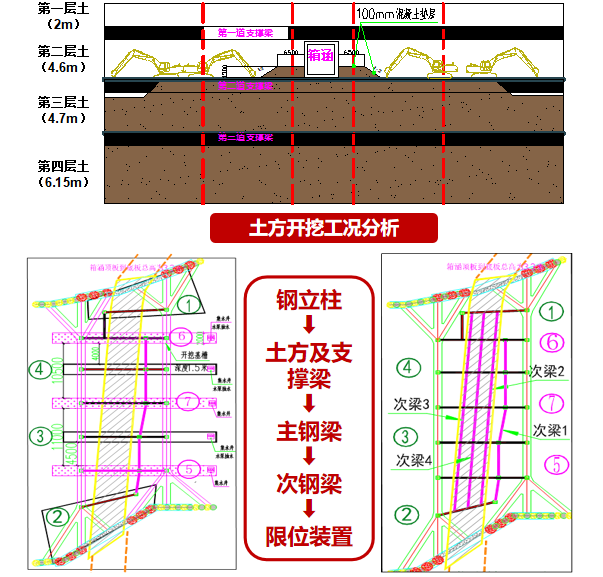

3、箱涵保护专项施工工艺:本项目有一条现有钢筋混凝土雨水箱涵横穿本基坑。利用BIM模型的可视化对箱涵竖向支撑、横向支撑进行深化,确定最优的箱涵保护方案。通过模拟辅助箱涵保护施工方案决策,加快评审周期,比原计划保护施工提前约两个月工期,保证项目总进度计划关键里程碑节点的实现

4、可视化交底:本项目裙楼及地下室存在多种层高5.50m,5.80m,5.95m,7.17m,梁集中线荷载均超过20kN/m,高大支模类型种类非常多。通过安全计算软件计算高支模设计稳定性后,为了进一步保证现场模板支架安装的质量、安全问题,提前通过BIM模型辅助技术交底,针对主楞、次楞的摆放严格交底,让工人在可视化交底下,对施工要点印象更深刻。  微信截图_20220906115314.png

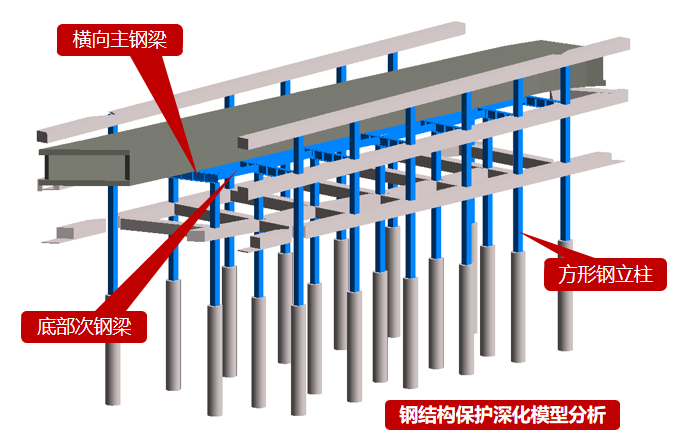

5、钢结构深化:项目在转换层、主入口大堂、公交首末站顶板设置了钢结构,使用BIM软件进行复杂节点建模,提前解决钢筋碰撞、绑扎问题,并与主体结构模型整合后利用三维漫游的形式给管理人员、带班人员交底钢结构定位,节点,做法,工作面。

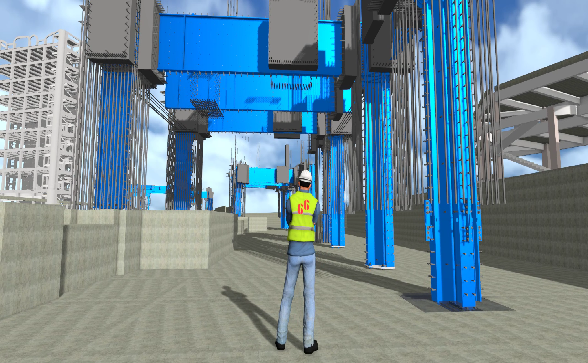

微信截图_20220906163439.png   微信截图_20220906161246.png

6、机电专项应用:本项目地下室结构复杂,呈不规则扇形,机电专业种类及数量较多,为了避免影响后期各种拆改,通过创建各专业模型并整合进行碰撞检查,即使经常出现后期建筑修改、结构变更增加的因素,在模型上修改也能加快各专业的空间想象意图理解,保证现场施工的连贯性,利用BIM技术进行碰撞检查、管线综合与净高分析,目前解决硬碰撞类问题183余项,优化类问题267余项。 微信截图_20220906161524.png

模型出图  微信截图_20220906161736.png

7、PC构件深化设计:装配式图纸下发后,我们建立精细化预制构件BIM族,并整合到Revit塔楼结构、建筑模型,提前综合分析与结构的连接,与钢筋的碰撞,与建筑做法的冲突,核对铝模、爬架预留孔的位置、大小是否复核要求,会签完成后将BIM模型提交给构件厂,厂家根据模型完成模具设计,这种装配式构件深化方式可更直观地遗漏、细节处理问题,节省深化周期。 微信截图_20220906161805.png

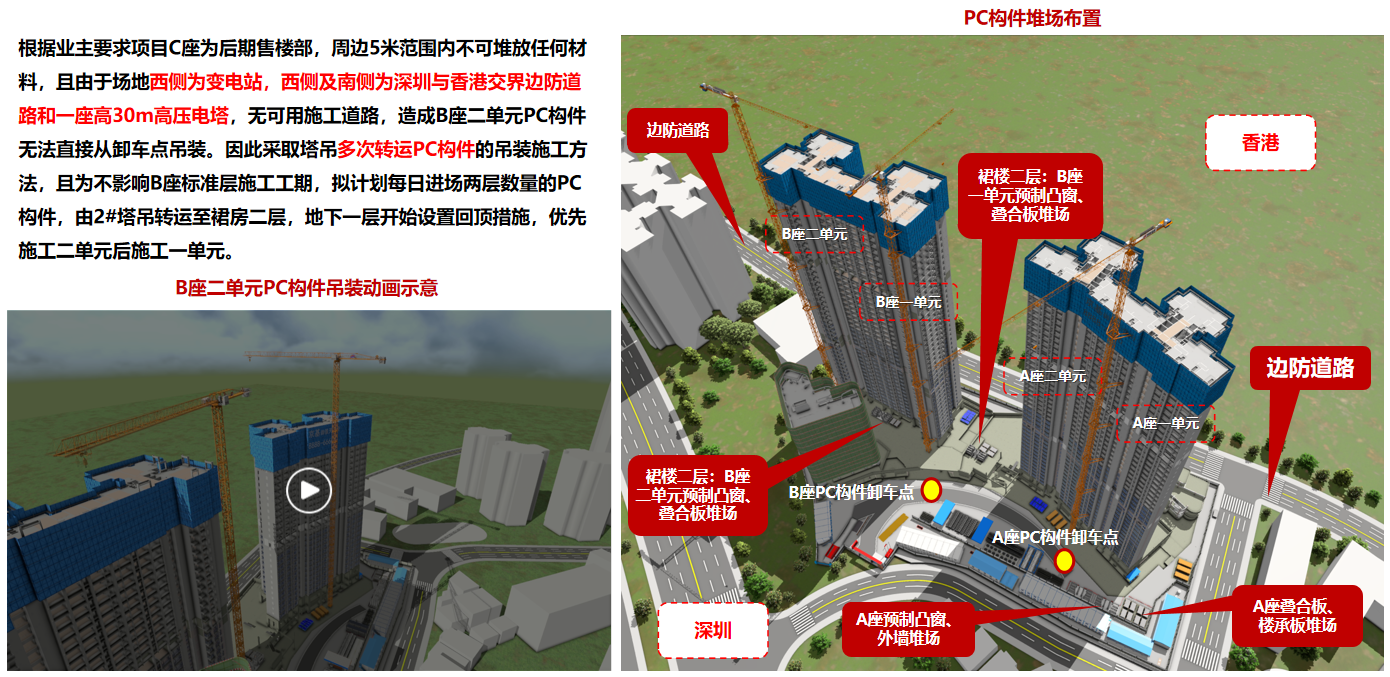

        根据业主要求项目C座为后期售楼部,周边5米范围内不可堆放任何材料,且由于场地西侧为变电站,西侧及南侧为深圳与香港交界边防道路和一座高30m高压电塔,无可用施工道路,造成B座二单元PC构件无法直接从卸车点吊装。因此采取塔吊多次转运PC构件的吊装施工方法,且为不影响B座标准层施工工期,拟计划每日进场两层数量的PC构件,由2#塔吊转运至裙房二层,地下一层开始设置回顶措施,优先施工二单元后施工一单元。

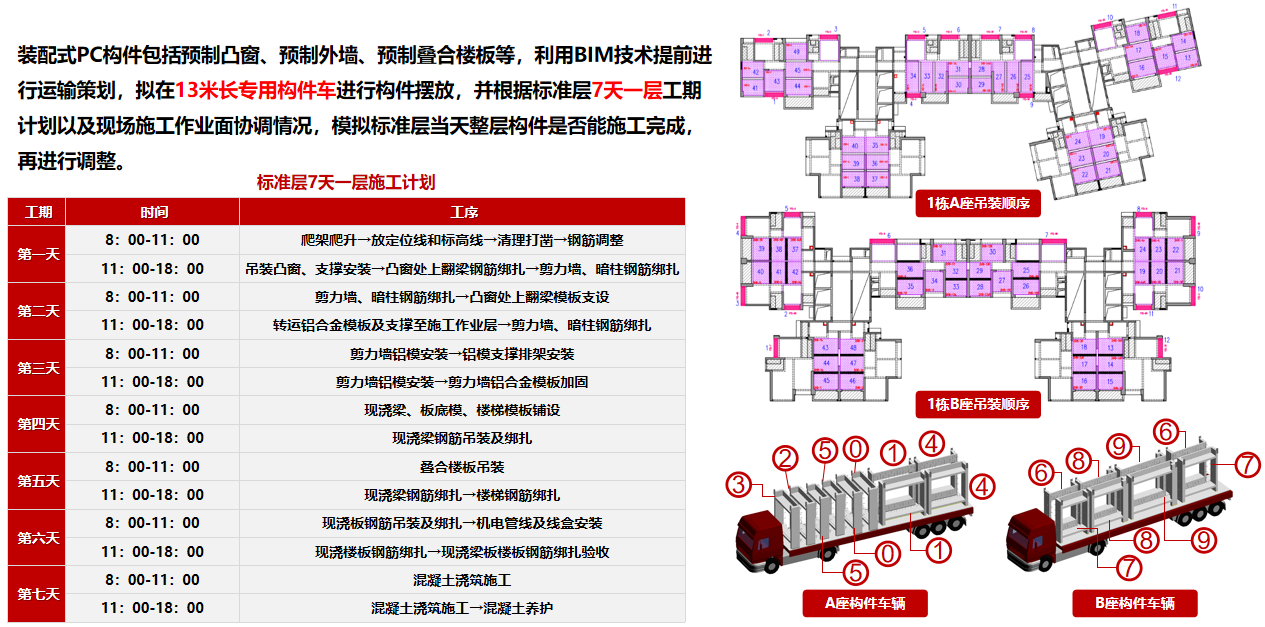

微信截图_20220906163122.png    微信截图_20220906162022.png

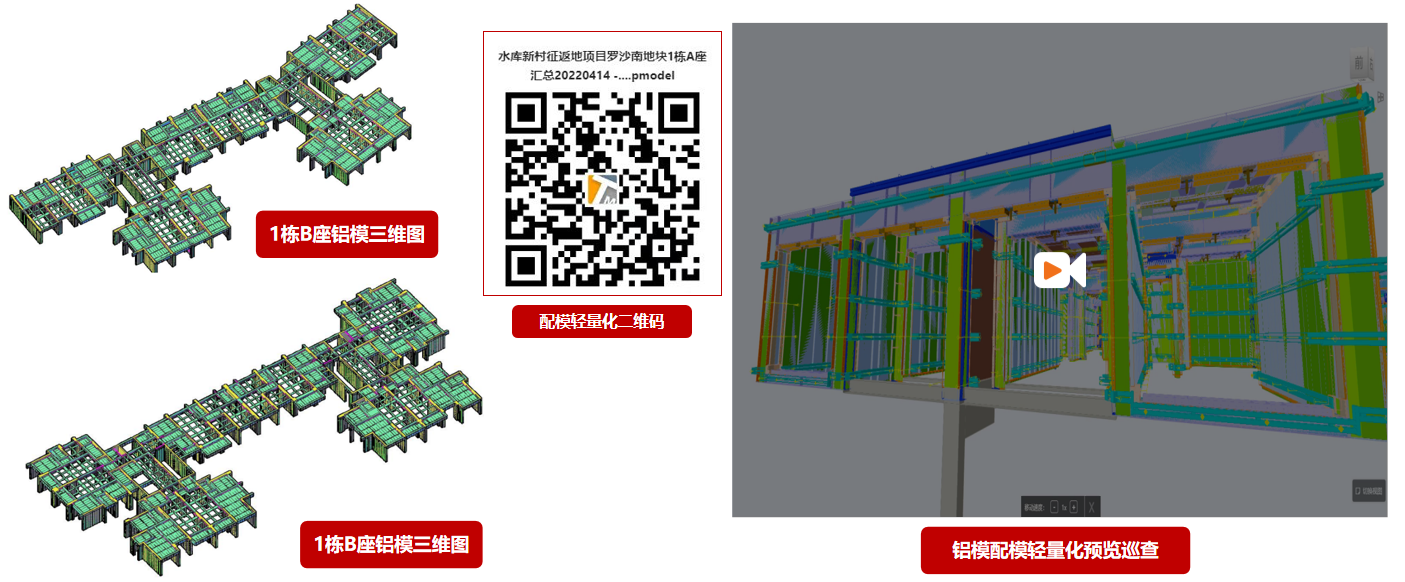

8、铝模深化设计:针对工程以超高层楼栋为主的特点,项目采用混凝土浇筑成型效果好的铝合金模板,在施工前,利用BIM漫游对标准层进行分析,讨论确定应深化的、可深化的、建议深化的部位,例如现场门垛、洞口凹槽、预留砌体企口等均采用铝模浇筑一次成型,能有效保证成型质量。同时生成配模设计二维码,方便各方管理人员进行轻量化配模浏览,共同协作,核查各个部位的配模设计是否符合要求。 微信截图_20220906162135.png

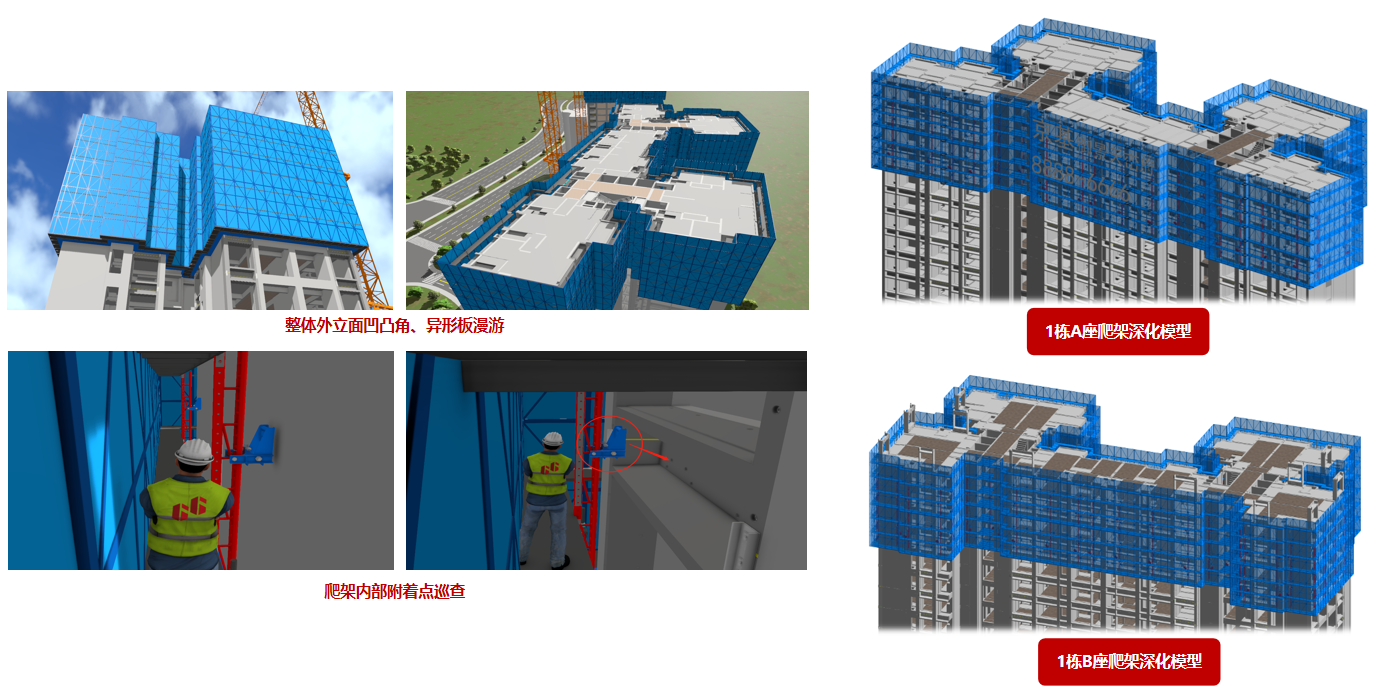

9、爬架深化设计:我们在Revit里对附着式脚手架进行架体设计、模型搭建,为了达到施工辅助的目的,实现脚手架安全施工精细化管理,对整个爬架安全系统进行高度模拟保障,关键点的复核,最大程度的降低施工风险,保证主体施工爬架深化设计无误,提前验收,进场,顺利拼装。 微信截图_20220906162207.png

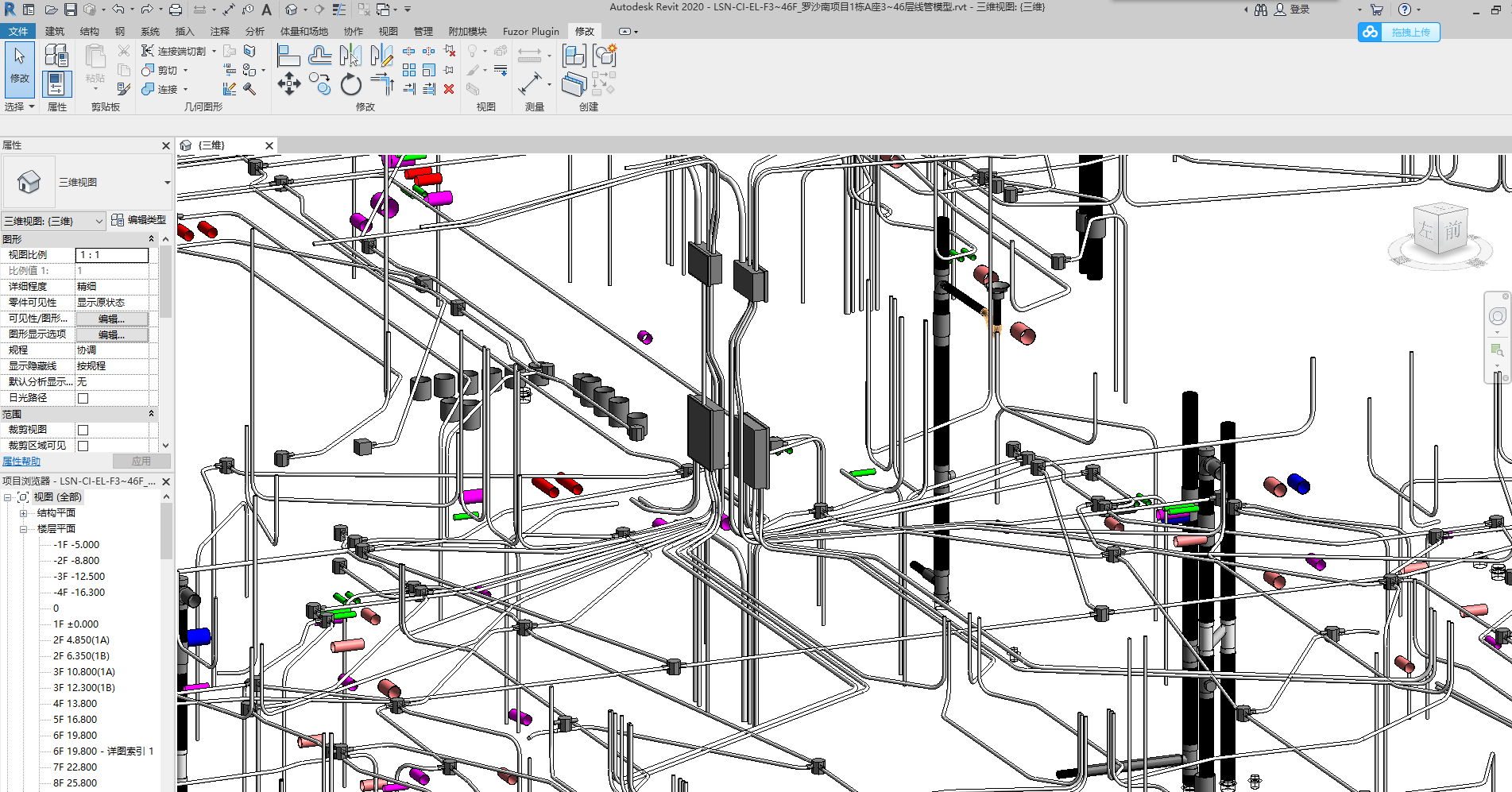

10、标准层机电深化设计:   标准层水电预留预埋过程中,由于管线穿插叠合板、楼承板数量非常多,下穿墙内线盒、强电箱、弱电箱等管线密集,现场安装时易出现管线叠层,造成上层钢筋无法绑扎或保护层厚度过小,我们在BIM模型里面提前深化线盒位置,优化所有管线走向,降低了现场预埋与钢筋绑扎的冲突,节约了大量材料。 图片6.png

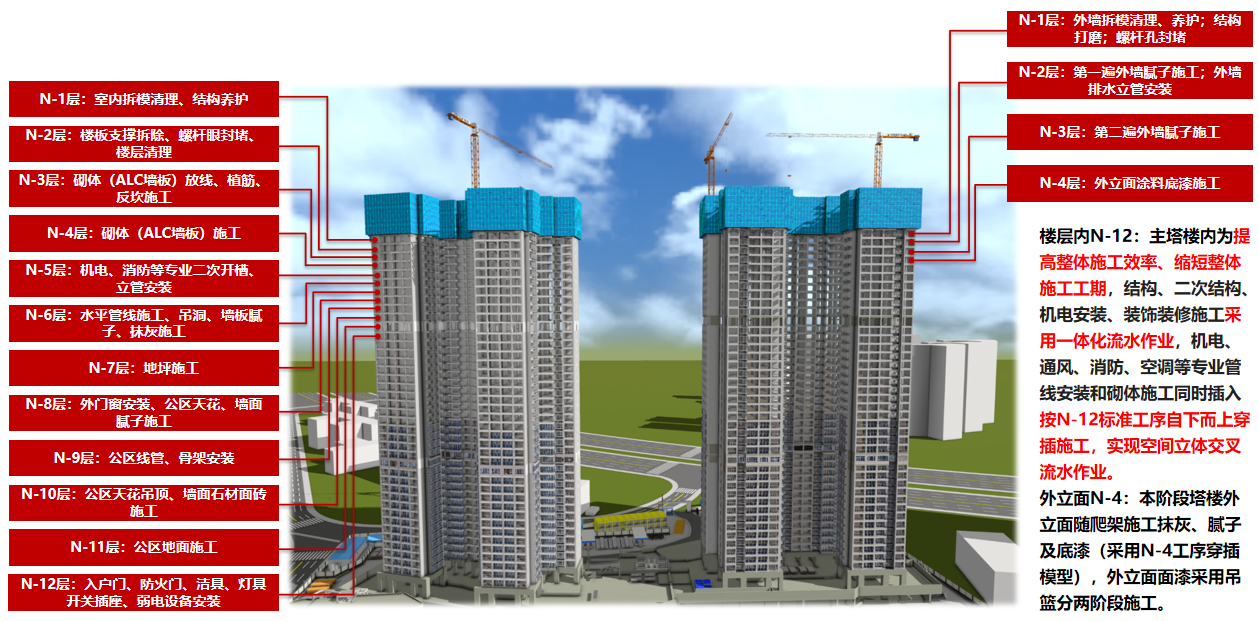

11、穿插流水策划:工序组织是影响穿插法施工的关键因素,传统的组织单凭经验主观臆断,易致工作面冲突、人员调配错误。在BIM可视化环境下进行讨论,对穿插法进行可行性判断,使工作面得到充分利用。 微信截图_20220906162751.png

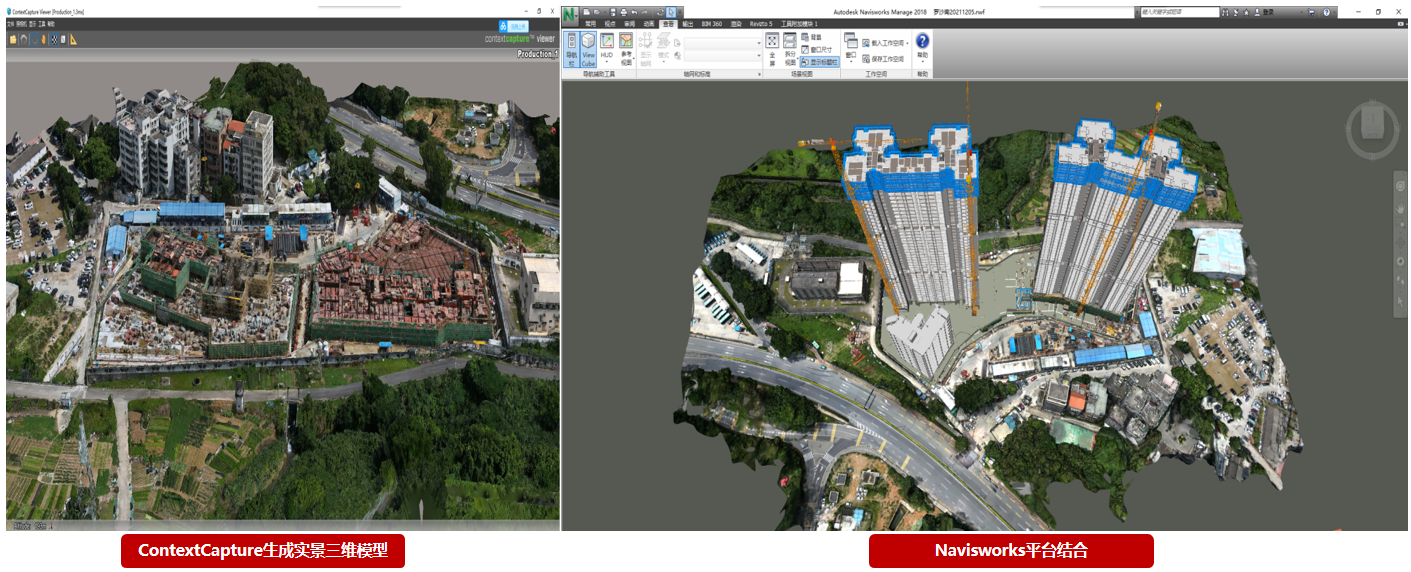

12、BIM+GIS三维实景场布应用: 通过御Mavic Air  2无人机+Rainbow航线规划+ContextCapture转换成实景三维模型,同时将BIM模型一起分别转换成FBX格式,在轻量化平台Navisworks实现BIM+GIS结合,实现场地模型实时跟踪进度,主体结构施工阶段的二次场布优化,以及施工道路宽度、转弯半径、回车场的模拟测算。 微信截图_20220906162323.png

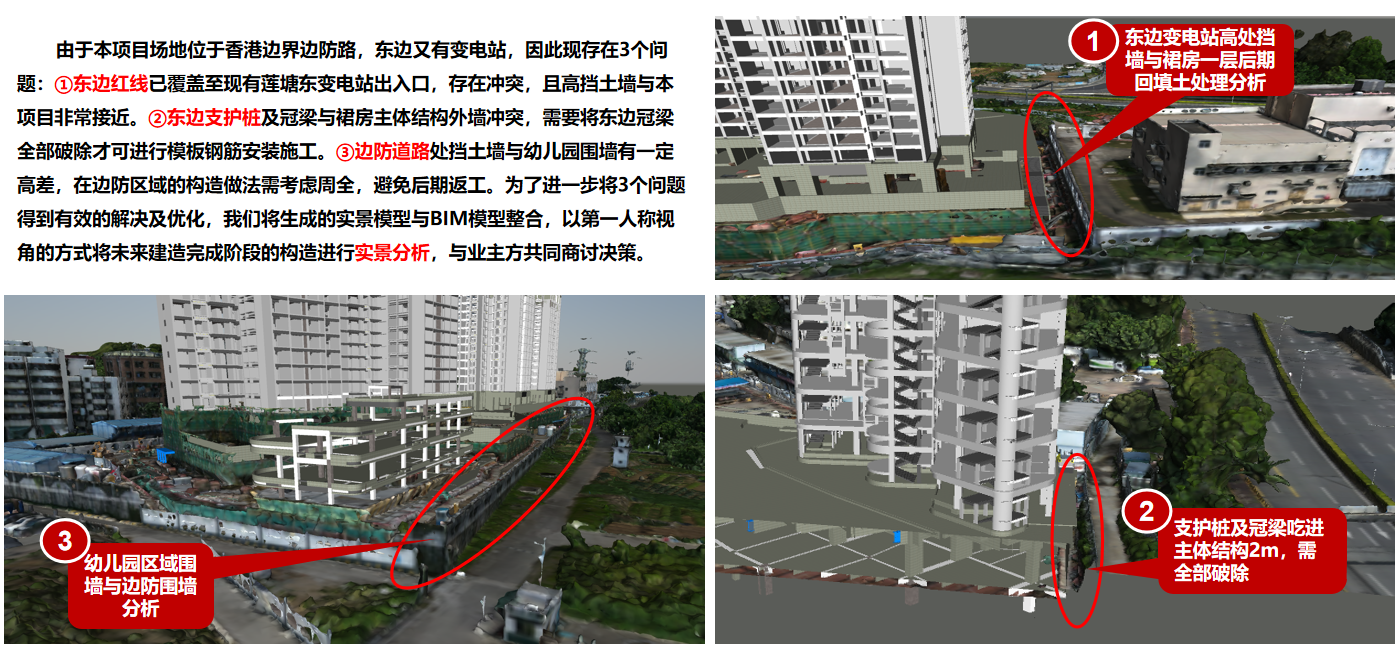

13、BIM+GIS模型辅助外围施工做法    :我们将生成的实景模型与BIM模型整合,以第一人称视角的方式将未来建造完成阶段的构造进行实景分析,与业主方共同商讨决策。 微信截图_20220906162412.png
