宜宾市三江口CBD中央商务区一期工程

1. 项目概况

一、基本信息 本工程位于四川省宜宾市三江口片区,地处长江起点,距离长江150m,建筑高度288m,总建筑面积约26万平米。为宜宾市重点项目,打造川南地标性建筑,“川南第一高楼”,社会关注度高。 1#楼地上57层,建筑总高度288m,核心筒+钢外框架结构形式。其中, 6-12层楼板为无粘接预应力,剪力墙为有粘接预应力结构。屋面塔冠钢结构约1200吨,高38米,总构件982根。 2#楼地上24层,建筑总高度124m,钢筋混凝土框架结构。 地下室1#楼地下4层,2#楼地下三层,基坑深度27m,4m超厚筏板,基坑红线距长江仅150m。

2. 模型成果展示

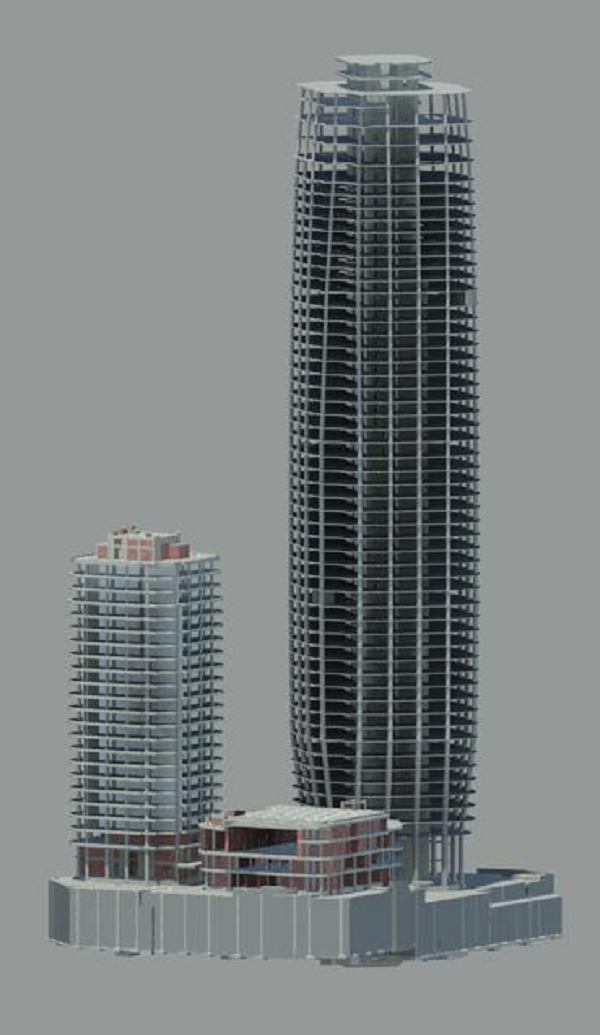

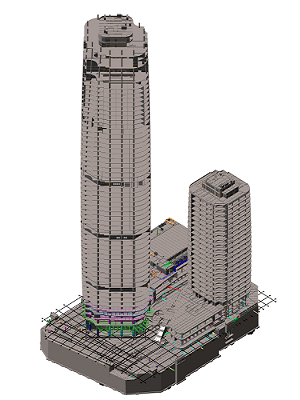

土建模型2.png  土建模型.png

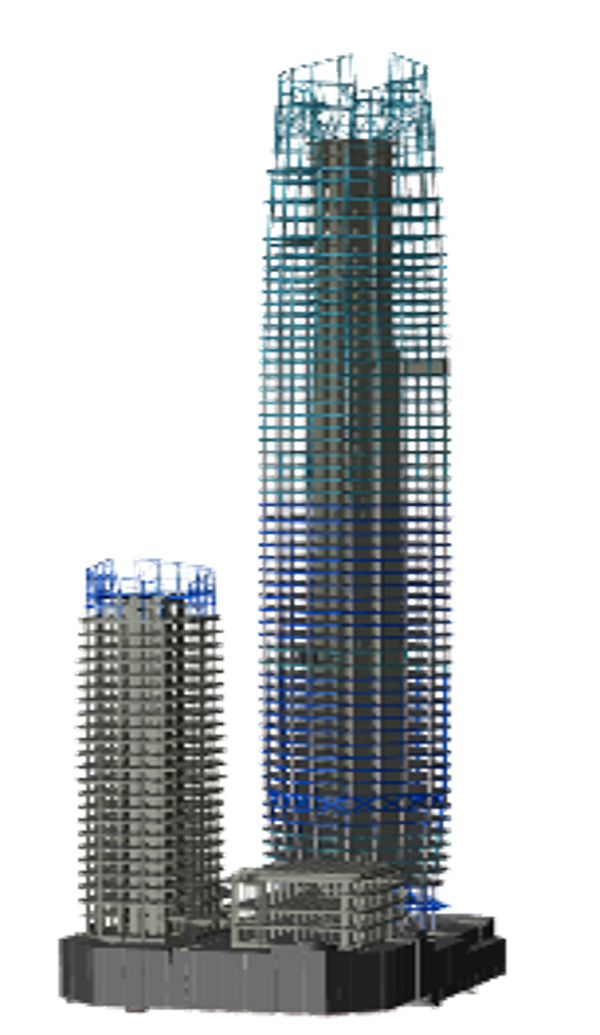

1、土建模型

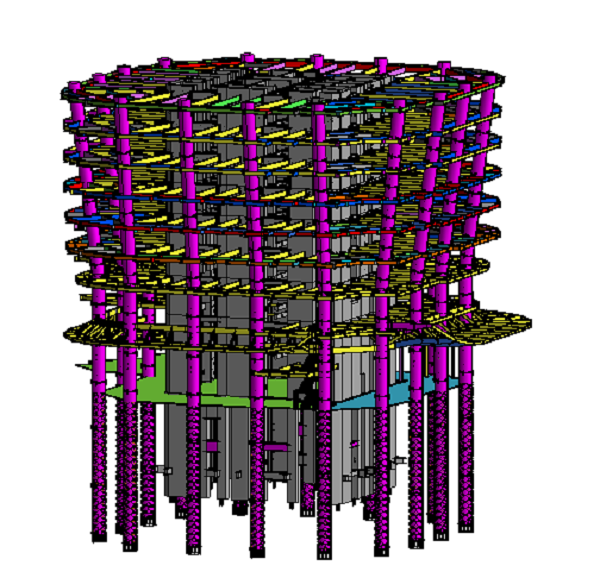

2、钢结构模型

3、幕墙模型

4、算量模型

5、地下室及裙楼管综模型

6、塔楼管综模型

7、钢结构雨棚

  8、钢结构塔冠

    8、施工现场布置模型

9、临建生活区正向设计模型

3. 团队组织概况

1、人员配置

——有效依托公司BIM中心            强大技术实力,协同总部各职能 体系完成对项目各阶段、各维度 BIM技术应用支持与管理。

——于业主监管下,由项目            经理牵头成立BIM工作室,联合 项目各职能部门高效开展相关 BIM工作,同时发挥总承包单位 职能,有效形成对各专业单位的            BIM管控,实现项目BIM技术应 用完美履约。

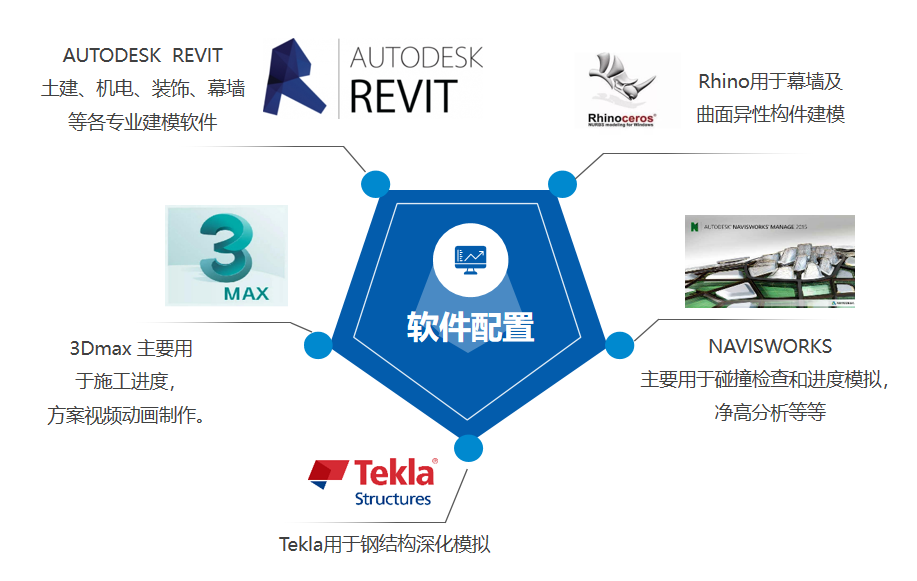

2、软件配置

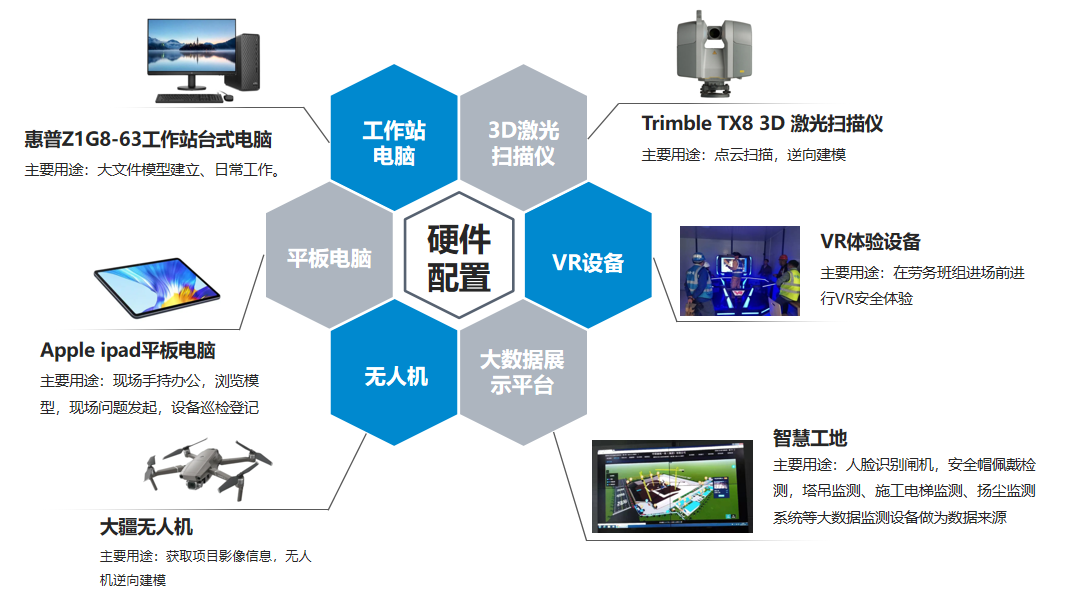

3、硬件配置

4. BIM模型应用价值点

 1、临江高水位深基坑施工

(1)背景

  项目距离长江约  150m  ,地下水与长江连通,属于  丰富透水性 地质,  由于土方场地移交时间远超出招标计划,导致现场陷入  汛期高水位施工    停工五个月  的两难境地。 地下室筏板最厚处8.9m,平均厚度4m, 在抗浮水位高于筏板 面7m的条件下,大体积混凝土浇筑作业及质量把控 难度大。

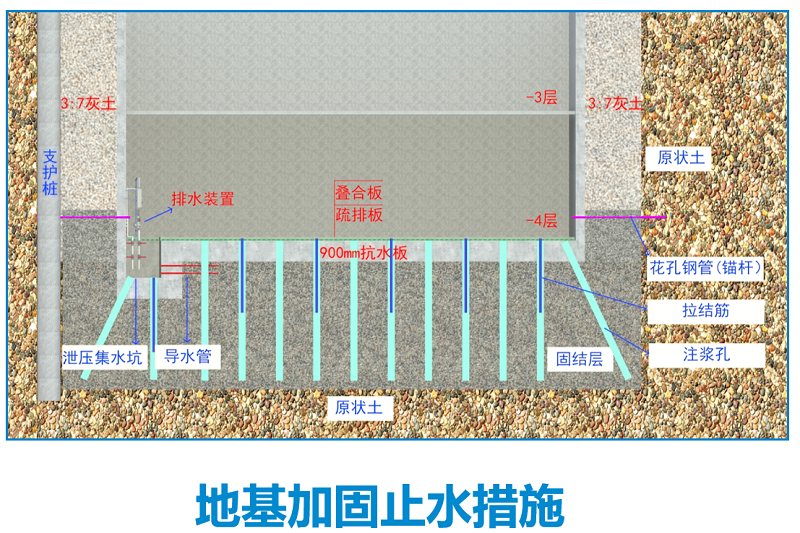

   (2)解决方案

采用高水位逆作法施工根据前面两种BIM模型建立及数据统计分析,从施工进度,施工成本,资源投入多方面考虑,制定第三种施工方案”盆式形状”+换填原理,在原有模型基础上建立第三套BIM模型。将地基部分扩挖换填成混凝土形成止水层,同时做成施工动画形式,快速直观的从土方开挖、钢筋绑扎,混凝土浇筑、架体搭设、机械设备,展示施工工艺顺序,经过第三轮专家评审采用此方案施工。

 2、预应力工程施工应用

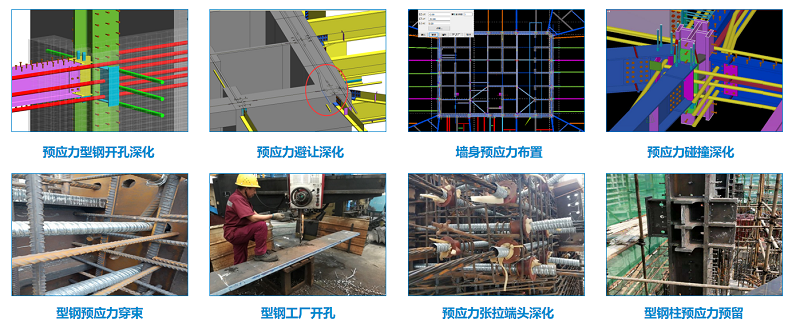

  (1)预应力与钢结构施工应用

预应力应用于超高层项目较为罕见,与剪力墙、梁、板与型钢柱,型钢梁都有不同位置穿插。以1#楼核心筒7层作为分析对象,共计180根波纹管,建立钢结构土建等BIM模型,提前根据预应力波纹管走向,避让与预留综合考虑。从型钢工厂开孔,预应力穿束顺序多方面保障结构施工满足设计图纸要求,最快最精准保障施工质量与进度。

  (2)预应力与爬模施工应用

预应力与爬模背景分析:  本项目核心筒采用液压爬模整体爬升施工技术,在建模时发现,预应力安装及穿束时会与爬模发生碰撞,提前在爬模生产时将预应力穿束部位预留出来,保证爬模的爬升,及大钢模安装的准确性。

 预应力与爬模碰撞分析:  通过对施工完成区域预应力工程进行验收,共抽查一号楼核心筒7层180处碰撞点,其中合格点175处,未合格点为5处,BIM技术深化模拟后已将之前碰撞率42.8%降低到了2.8%。

    3、钢结构塔冠工程施工应用

 背景分析:  1#楼塔冠钢结构高38米,钢结构构件合计982根,约1200吨,塔吊高度在屋面施工时,运力速度大大降低,按照单个构件吊装至少需要5个月的安装时间。

 突破点一:  建立BIM模型,分色分类,将构件在原厂焊接+现场地面拼装,塔冠安装需结合塔吊的安拆进行转换分区和分节。模拟塔吊不同吊装角度的位置关系,分析碰撞构件、构件安装顺序及塔吊定位合理布设。

 突破点二:  屋面塔冠安装过程中将有TCR6055塔吊+L380塔吊+L120塔吊+拔杆吊多次安拆,可视化分析塔吊运行过程中,与钢结构件的仰角平面关系,分段分批钢结构构件安装及预留顺序。屋面塔吊安拆必须布置塔吊基础,将塔冠钢结构模型与塔吊基础进行加强优化共用。

   4、双曲面幕墙施工应用

背景分析:本项目为橄榄型结构幕墙,1#楼57层,2#楼24层,共81层结构无标准层施工精度把控难度大,幕墙施工前需对楼层边缘进行结构复测,屋面塔冠约3500米弧形装饰铝格栅,且装饰格栅为双曲面形状。

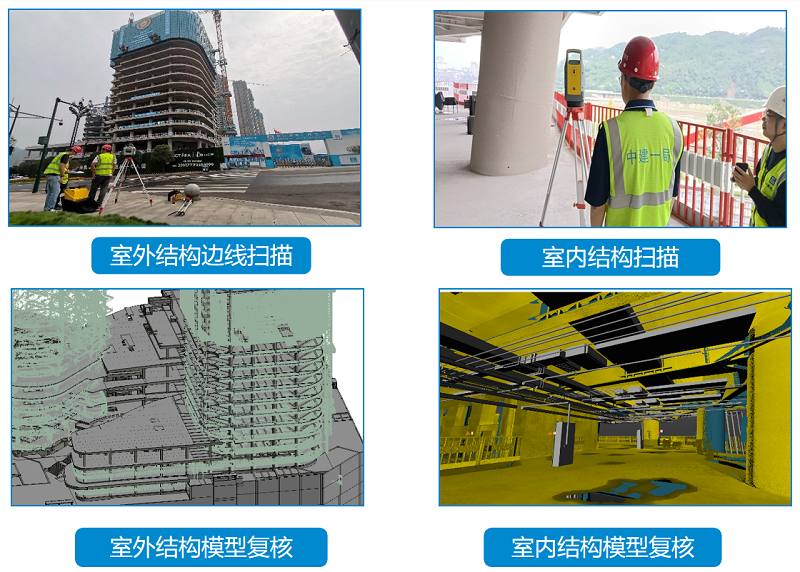

三维扫描结构偏差分析:  采用三维扫描仪对结构外边线进行扫描,复核到幕墙模型当中,根据结构偏差情况。同时将室内扫描出的结构与现有管综及结构模型复核,及时调整机电偏差范围值,事前事中控制,减少机电安装碰撞率。

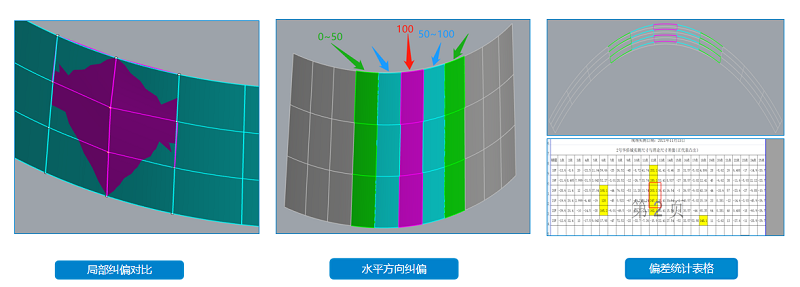

塔楼幕墙纠偏分析:  塔楼局部圆弧位置出现局部结构正偏差,按照常规幕墙无法正常安装,在幕墙施工前期将结构与幕墙模型结合。做三种方案分析,将涉及到的单元板块,以竖列为单位,向外推100mm,邻近的2列单元逐渐变化来近似圆滑过渡。提前厂家加工解决现场施工问题,不影响幕墙使用外观。

    5、ALC轻质隔墙板定尺下料应用

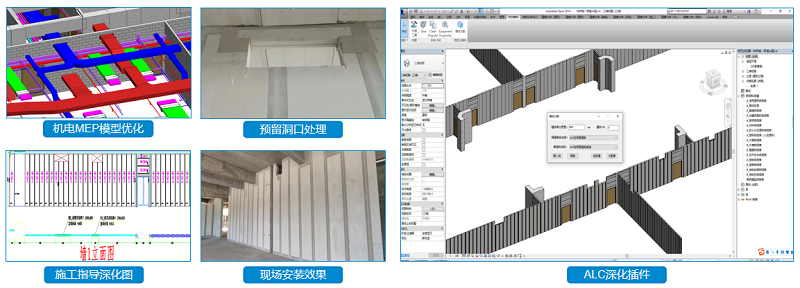

二次结构背景分析:  本项目二次结构由ALC墙板和加气块多孔砖组成,现场机电官网复杂,现场需要进行很多补板切割,通过建立机电MEP深化模型,砌筑墙体部位按照常规要求出具预留洞口图纸,减少补板保证尽量多的规格板。

自主研发ALC深化插件:  隔墙板按照常规建模需单块建立,造成很大工程量,根据项目特点开发ALC板材定制插件,在排布优化完成后快速生成隔墙板材规格,导出清单下料表及施工指导图。极大减少材料现场加工,目前已经  申请软著一项。同时该施工方法以形成  工法一篇、专利一项、论文一篇

    6、其他重点应用

(1)辅助项目施工技术、生产管理应用

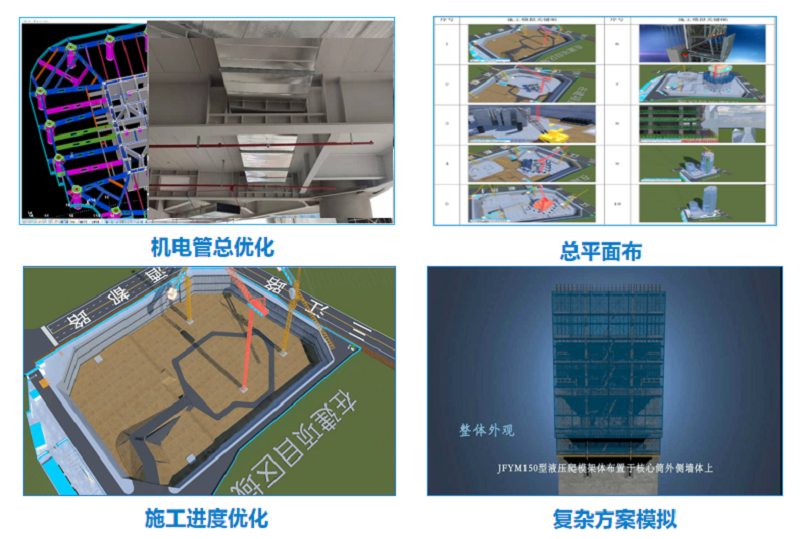

 机电管总优化:  办公为大型5A级办公+5星级空中酒店装修规格要求高,在净空要求方面不满足酒店单位要求,在满足受力验算要求下,提前在钢梁位置加工开孔,且对钢梁洞口加强处理。

 施工进度优化:  结合施工组织设计、制作大计划进度及工艺演示视频。上传项目共用平台,项目全员掌握全项目工期大计划,施工重要节点等关键工序。

 总平面布置:  从投标至进场,根据集团CI标准化建模,从土方,地下室,主体结构,大型机械安装,砌筑施工,机电穿插,幕墙穿插,市政道路穿插,大型观摩布置顺利举办当地最具影响力观摩项目。

 复杂方案模拟:  项目重大方案编制过程中,针对动臂塔吊,液压爬模,全钢爬架等大型机械设备安装爬升进行辅助方案编制及进度模拟。

(2)辅助项目商务、物质管理应用

 精细化招标应用:  绘制构造柱深化图,建立精细化模型,导出墙体构造柱,明细表用于招标用量核算。与现场劳务核对,地上部位砌体偏差平均每层不超过0.5m³,地下室后浇带及标段划分涉及偏差较地上部分偏差量相对多一些。

 材料进场管控:  基于BIM协同平台的材料管理,项目主材进场,监理验收现场材料进场时间、 验收情况、验收表单等信息第一时间更新到平台。

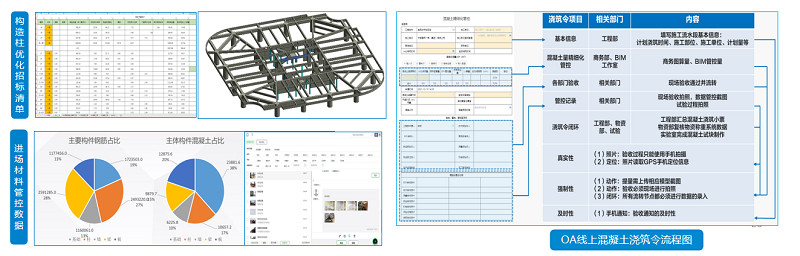

 材料精细化管控:  本项目混凝土现场砼标号多达10种以上,项目根据自身情况定制OA线上BIM混凝土浇筑令, 经过工程,商务,BIM三算核控。控制现场标号串标问题,混凝土串标情况下降70%。 建立翻样模型,同时根据流水段划分,将每个流水段,周转次数,签订每个分区的模板总量,便于现场工长提料掌控导出局部模板用量。

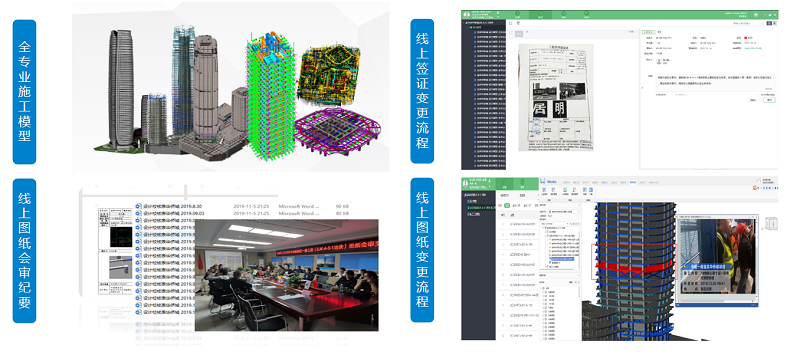

 (3)   辅助项目施工多方高效协同管理应用

线上模型协同:  各专业单位线上建立模型并优化保证模型建立的一致性,后续施工单位可以直接使用对应模型,达到一模多用。

 线上图纸会审协同:  施工、BIM等单位基于BIM协同平台,将模型建立审查过程中图纸与模型进行关联上传,建设、设计、等单位进行同步图纸问题审查修改反馈下发。

 线上签证变更协同:  施工单位根据现场预计发生签证工程部位,将用工部位,工程量等相关部位数据上传至协作管理平台,建设单位根据提供需求审核通过后下发。

 线上图纸变更协同:  根据不同版本及时间进行图纸管理与模型进行挂接,在施工过程及后期施工结算图纸的对应性。保障图纸使用版本及施工过程的追溯性。

(4)辅助项目大数据精细化管理应用

 智慧工地平台:  数字工地模块把现场所有硬件的信息集成到统一的平台里面,进行信息实时共享查看。包括视频监控系统、劳务管理系统、扬尘监测系统、塔吊监测系统等。

 劳务实名制系统:  通过信息化系统+各类智能硬件设备,实现对工人实名登记、及时记录和掌握工人安全教育情况,实时统计现场劳务用工情况,分析劳务工种配置;监控人员流动情况,监管工资发放。

 质量安全app:  在手机APP移动端口直接调取电子版图纸,进行点位数据的录入,相较于传统的图纸记录方式,数据录入后,平台自动对实测实量数据进行统计,合格率可多维度分析及输出,提高数据分析效率。

 大型机械设备巡检:  制定了风险管控措施。明确责任人、未完成通知人、巡视频次、检查内容。二维码打印好贴到现场。根据施工进展,开始、关闭巡视点。安全员每天去现场每个巡视‘点位’按照检查内容的要求排查隐患。

    7、社会效益
